问题 水土保持工程造价构成某地区为加强生态文明建设,提升当地生态文明水平,拟对当地某流域开展水土保持生态建设综合治理,目前该项目正处于可行性研究阶段。水土保持生态建设工程按治理措施划分为工程措施、林草措施及封育措施三大类。水土保持生态建设工程投资估算由工程措施费、林草措施费、封育措施费和独立费用四部分组成。已知由某设计单位完成的项目可行性研究投资估算部分成果如下:第一部分工程措施为1635.91万元,第二部分林草措施为2463.05万元,第三部分封育措施为918.77万元。《水土保持工程概(估)算编制规定》中的相关内容如下:第四部分独立费用:(1)建设管理费:项目经常费,按一至三部分之和的0.8%~1.6%计算。技术支持培训费,按一至三部分之和的0.4%~0.8%计算。(2)科学研究试验费,按一至三部分之和的0.2%~0.4%计算,本项目不列此项费用。(3)水土流失监测费,按一至三部分之和的0.3%~0.6%计算。(4)工程建设监理费为85.00万元,勘测设计费为130.00万元,征地及淹没补偿费为350.00万元。工程质量监督费根据工程所在省的相关规定,按一至三部分之和的1%计列。本工程基本预备费,按一至四部分合计的6%计取,不计价差预备费和建设期融资利息。对于上述所有存在取值区间且取值不明确的费率,均取最小值。【问题】1.计算建设管理费。2.计算科研勘测设计费。3.计算水土流失监测费。4.计算工程质量监督费。5.计算独立费用。6.完成表1,并写出计算过程。计算过程和计算结果均保留两位小数。表1总概算表

选项

答案

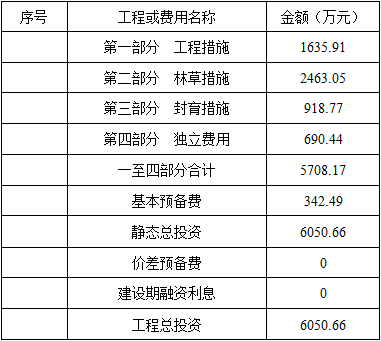

解析 1.答案:本工程一至三部分投资之和:工程措施+林草措施+封育措施=1635.91+2463.05+918.77=5017.73(万元);项目经常费=一至三部分投资之和×0.8%=5017.73×0.8%=40.14(万元);技术支持培训费=一至三部分投资之和×0.4%=5017.73×0.4%=20.07(万元);建设管理费=项目经常费+技术支持培训费=40.14+20.07=60.21(万元)。2.答案:科学研究试验费不计列。由题可知,勘测设计费为130.00万元。科研勘测设计费=科学研究试验费+勘测设计费=0+130.00=130.00(万元)。3.答案:水土流失监测费=一至三部分投资之和×0.3%=5017.73×0.3%=15.05(万元)。4.答案:工程质量监督费=一至三部分投资之和×1%=5017.73×1%=50.18(万元)。5.答案:由题可知,征地及淹没补偿费为350.00万元,工程建设监理费为85.00万元。第四部分独立费用=建设管理费+工程建设监理费+科研勘测设计费+征地及淹没补偿费+水土流失监测费+工程质量监督费=60.21+85.00+130.00+350.00+15.05+50.18=690.44(万元)。6.答案:经计算,完成总概算表,结果见 。表5-69总概算表计算过程如下:由问题5可知,第四部分独立费用为690.44万元。一至四部分合计=一至三部分投资之和+第四部分独立费用=5017.73+690.44=5708.17(万元);基本预备费=一至四部分合计×基本预备费费率=5708.17×6%=342.49(万元);静态总投资=一至四部分合计+基本预备费=5708.17+342.49=6050.66(万元);本工程不计价差预备费和建设期融资利息;工程总投资=静态总投资+价差预备费+建设期融资利息=6050.66+0+0=6050.66(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/2197663.html

最新回复(0)
