材料预算价格计算与帷幕灌浆工程估算投资编制西南某地区为提高下游城镇的防洪保障能力

练习题库2022-08-02  38

问题 材料预算价格计算与帷幕灌浆工程估算投资编制西南某地区为提高下游城镇的防洪保障能力,缓解经济社会发展与防洪减灾能力薄弱之间的突出矛盾,结合城乡供水并利用水能资源发电,拟修建一座以防洪为主、兼顾发电的大型水库。该水利枢纽目前正开展可行性研究,主要设计方案及参数如下:坝基岩石注水试验透水率为4~6Lu,设计采用自下而上灌浆法帷幕灌浆防渗,帷幕灌浆钻孔总进尺2150m,坝基为Ⅺ~Ⅻ级岩石层,灌浆总量2100m,在廊道内施工,廊道高度5.5m,钻机钻灌浆孔与水平夹角为82°。有关基础价格及费率如下:(1)人工预算单价。该工程所在地属于一类区,人工预算单价计算标准参考表1。表1人工预算单价计算标准(单位:元/工时)(2)材料预算价格见表2。表2材料预算价格(不含增值税进项税额)强度等级42.5的普通硅酸盐水泥从当地水泥厂购买,材料原价为494.69元/t,运距40km,每吨每千米运费0.6元,装卸车费和其他杂费为9.98元/t,采购及保管费为17.45元/t,运输保险费为2.44元/t。水泥按255元/t取基价。(3)施工机械台时费见表3,不考虑材料限价。表3施工机械台时费(4)其他直接费费率取7.5%。(5)间接费费率按照表4选取。表4间接费费率(6)利润。利润率取7%。(7)税金。税率取9%。(8)根据《水利建筑工程概算定额》中关于钻机钻灌浆孔、坝基岩石帷幕灌浆等定额的相关规定,在廊道或隧洞内施工时,人工、机械定额乘以表5所列系数。表5定额调整系数(9)根据《水利建筑工程概算定额》的规定,地质钻机钻灌不同角度的灌浆孔或观测孔、试验孔时,人工、机械、合金片、钻头和岩芯管定额乘以表6所列系数。表6定额调整系数【问题】1.计算水泥的预算价格。2.根据设计方案,坝基帷幕灌浆钻孔选用编号为70003的《水利建筑工程概算定额》,计算帷幕灌浆钻孔单价并完成表7(表中数量为定额耗量,应根据实际情况调整)。表7建筑工程单价3.根据设计方案,帷幕灌浆选用编号为70056的《水利建筑工程概算定额》(表中数量为定额耗量,应根据实际情况调整),计算帷幕灌浆单价并完成表8。表8建筑工程单价4.计算该段帷幕灌浆工程的建筑工程估算投资。以上计算结果均保留两位小数。

选项

答案

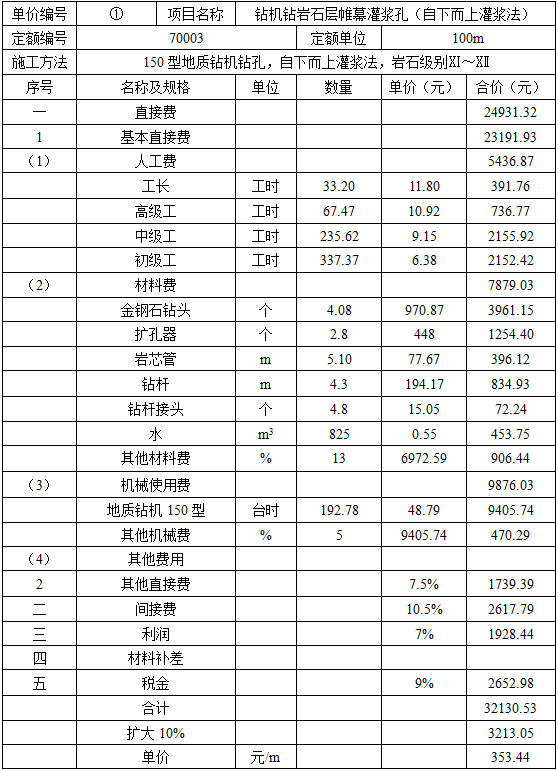

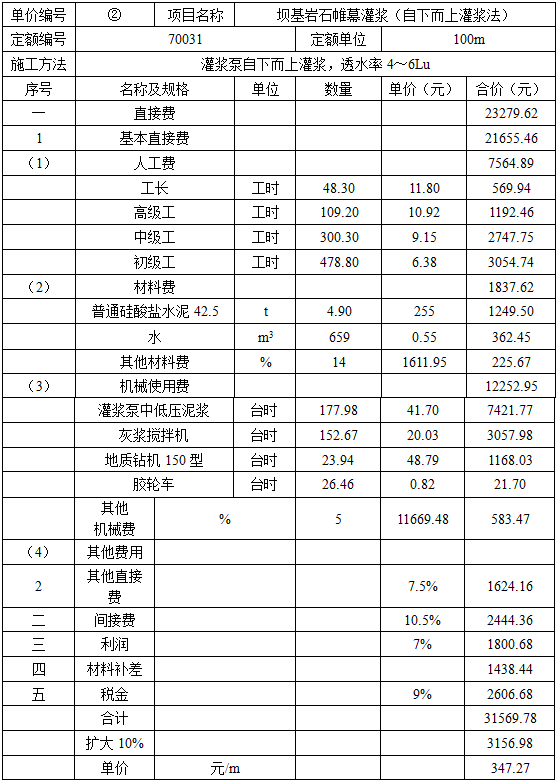

解析 1.答案:材料预算价格=材料原价+运杂费+采购及保管费+运输保险费其中,运杂费=每千米运费×运距+装卸车费和其他杂费=0.6×40+9.98=33.98(元/t)。普通硅酸盐水泥的材料预算价格为:494.69+33.98+17.45+2.44=548.56(元/t)。2.答案:(1)该工程为枢纽工程,所在地为一类区,根据人工预算单价计算标准表,计算人工费。人工费=定额劳动量(工时)×人工预算单价(元/工时)其中,定额数量根据相关要求进行调整。工长:(31×1.05×1.02)×11.80=33.20×11.80=391.76(元);高级工:(63×1.05×1.02)×10.92=67.47×10.92=736.77(元);中级工:(220×1.05×1.02)×9.15=235.62×9.15=2155.92(元);初级工:(315×1.05×1.02)×6.38=337.37×6.38=2152.42(元);人工费合计:391.76+736.77+2155.92+2152.42=5436.87(元)。(2)根据材料预算价格表,计算材料费。材料费=定额材料用量×材料预算单价其中,定额数量根据相关要求进行调整。金钢石钻头:(4.0×1.02)×970.87=3961.15(元);扩孔器:2.8×448=1254.40(元);岩芯管:(5.0×1.02)×77.67=396.12(元);钻杆:4.3×194.17=834.93(元);钻杆接头:4.8×15.05=72.24(元);水:825×0.55=453.75(元);其他材料费:13%×(3961.15+1254.40+396.12+834.93+72.24+453.75)=906.44(元);材料费合计:3961.15+1254.40+396.12+834.93+72.24+453.75+906.44=7879.03(元)。(3)根据施工机械台时费表,计算机械使用费。机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时);其中,定额数量根据相关要求进行调整。地质钻机150型:(180×1.05×1.02)×48.79=9405.74(元);其他机械费=其他机械费费率×主要机械费之和;因此,计算其他机械费:5%×9405.74=470.29(元);机械使用费合计:9405.74+470.29=9876.03(元)。(4)基本直接费:5436.87+7879.03+9876.03=23191.93(元)。(5)其他直接费:其他直接费=基本直接费×其他直接费费率之和=23191.93×7.5%=1739.39(元)。(6)直接费:直接费=基本直接费+其他直接费=23191.93+1739.39=24931.32(元)。(7)本工程属于枢纽工程,帷幕灌浆打孔属于钻孔灌浆工程,由间接费费率表可知,间接费费率取10.5%。间接费=直接费×间接费费率=24931.32×10.5%=2617.79(元)。(8)利润。利润=(直接费+间接费)×利润率=(24931.32+2617.79)×7%=1928.44(元)。(9)税金。税金=(直接费+间接费+利润+材料补差)×税率=(24931.32+2617.79+1928.44)×9%=2652.98(元)。(10)费用合计。费用合计=直接费+间接费+利润+材料补差+税金=24931.32+2617.79+1928.44+2652.98=32130.53(元)。(11)帷幕灌浆钻孔单价。可研阶段钻孔灌浆及锚固工程单价扩大系数为10%,计算帷幕灌浆钻孔单价=(32130.53+32130.53×10%)÷100=353.44(元)帷幕灌浆钻孔单价计算见表 。 建筑工程单价3.答案:(1)该工程为枢纽工程,所在地为一类区,根据人工预算单价计算标准表,计算人工费。人工费=定额劳动量(工时)×人工预算单价(元/工时)工长:(46×1.05)×11.80=48.30×11.80=569.94(元);高级工:(104×1.05)×10.92=109.20×10.92=1192.46(元);中级工:(286×1.05)×9.15=300.30×9.15=2747.75(元);初级工:(456×1.05)×6.38=478.80×6.38=3054.74(元);人工费合计:569.94+1192.46+2747.75+3054.74=7564.89(元)。(2)根据材料预算价格表,计算材料费。材料费=定额材料用量×材料预算单价普通硅酸盐水泥42.5:4.90×255=1249.50(元);水:659×0.55=362.45(元);其他材料费=其他材料费费率×主要材料费之和因此,计算其他材料费:14%×(1249.50+362.45)=225.67(元);材料费合计:1249.50+362.45+225.67=1837.62(元)。(3)根据施工机械台时费表,计算机械使用费。机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时)灌浆泵中低压泥浆:(169.5×1.05)×41.70=177.98×41.70=7421.77(元);灰浆搅拌机:(145.4×1.05)×20.03=152.67×20.03=3057.98(元);地质钻机150型:(22.8×1.05)×48.79=23.94×48.79=1168.03(元);胶轮车:(25.2×1.05)×0.82=26.46×0.82=21.70(元);其他机械费=其他机械费费率×主要机械费之和因此,计算其他机械费:5%×(7421.77+3057.98+1168.03+21.70)=583.47(元);机械使用费合计:7421.77+3057.98+1168.03+21.70+583.47=12252.95(元)。(4)基本直接费:7564.89+1837.62+12252.95=21655.46(元)。(5)其他直接费:其他直接费=基本直接费×其他直接费费率之和=21655.46×7.5%=1624.16(元)。(6)直接费:直接费=基本直接费+其他直接费=21655.46+1624.16=23279.62(元)。(7)本工程属于枢纽工程,帷幕灌浆属于钻孔灌浆工程,由间接费费率表可知,间接费费率取10.5%。间接费=直接费×间接费费率=23279.62×10.5%=2444.36(元)。(8)利润:利润=(直接费+间接费)×利润率=(23279.62+2444.36)×7%=1800.68(元)。(9)根据材料预算价格表,计算材料补差。材料补差=(材料预算价格一材料基价)×材料消耗量普通硅酸盐水泥42.5材料补差:4.9×(548.56-255)=1438.44(元)。(10)税金。税金=(直接费+间接费+利润+材料补差)×税率=(23279.62+2444.36+1800.68+1438.44)×9%=2606.68(元)。(11)费用合计。费用合计=直接费+间接费+利润+材料补差+税金=23279.62+2444.36+1800.68+1438.44+2606.68=31569.78(元)(12)帷幕灌浆单价。可研阶段钻孔灌浆及锚固工程单价扩大系数为10%,计算帷幕灌浆单价:(31569.78+31569.78×10%)÷100=347.27(元)。帷幕灌浆单价计算见表 。4.答案:根据问题2、问题3中计算出的单价,可知帷幕灌浆钻孔工程概算投资:(2150×353.44)÷10000=75.99(万元);帷幕灌浆工程概算投资:(2100×347.27)÷10000=72.93(万元);所以本工程中帷幕灌浆工程概算投资:75.99+72.93=148.92(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/2197657.html

最新回复(0)
