问题 某隧道工程全长800m,其中Ⅴ级围岩设计开挖断面面积100m2,占隧道总长的20%,实际开挖数量17000m3;Ⅳ级围岩设计开挖断面面积90m2,占隧道总长的40%,实际开挖数量30000m3;Ⅲ级围岩设计开挖断面面积80m2,占隧道总长的40%,实际开挖数量26000m3;洞外出渣运距为1700m,超挖部分回填采用M7.5浆砌片石。不考虑通风、照明费用。【问题】请列出该隧道工程施工图预算所涉及的相关定额的名称、单位、定额代号、数量、定额调整等内容,并填入表格中,需要时应列式计算或文字说明。

选项

答案

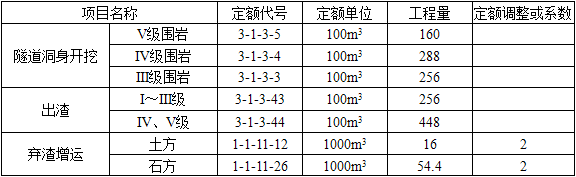

解析 (1)计算洞身开挖数量:根据定额说明,开挖工程量按设计断面计算,定额中已考虑超挖因素,不得将超挖数量计入工程量。Ⅴ级围岩开挖数量:800×20%×100=16000(m3);Ⅳ级围岩开挖数量:800×40%×90=28800(m3);Ⅲ级围岩开挖数量:800×40%×80=25600(m3)。(2)弃渣洞外运输调整:定额中洞外出渣距离500m,本隧道出渣距离达1700m,应增加运距1.2km,按规定采用路基工程中增运定额计算。当运距尾数不足一个增运定额单位的半数时不计,等于或超过半数时按一个增运定额运距单位计算,故增加运距为1.0km。一般情况下,Ⅴ~Ⅵ级围岩运输可按土方考虑,Ⅰ~Ⅳ级围岩运输可按石方考虑。(3)回填工程量计算:根据定额规定,定额中已综合考虑因超挖及预留变形需回填的混凝土数量,不得将上述因素的工程量计入计价工程量内。(4)施工图预算所涉及的定额的名称、单位、代号、数量、定额调整等内容见表。施工图预算所涉及的定额信息注:弃渣增运定额运输车辆的选择应与弃渣定额中运输车辆一致,即选择20t自卸汽车才正确,选择其他车辆均不正确。
