某二级公路路基宽12m,长20km,设计路基土石方数量见表1、表2。 表1设计

题库2022-08-02  27

问题 某二级公路路基宽12m,长20km,设计路基土石方数量见表1、表2。表1设计路基土石方数量表2不同利用情况下的设计路基土石方数量清表及填前压实工程量见表3。表3清表及填前压实工程量【问题】1.假定挖方均可适用于路基填方,计算本项目路基断面方、挖方、填方、利用方、借方和弃方数量。2.假定借土运距3.7km,列出编制本项目土石方工程施工图预算所需的全部工程细目名称、单位、定额代号及数量等内容,并填入表格中,需要时应列式计算。

选项

答案

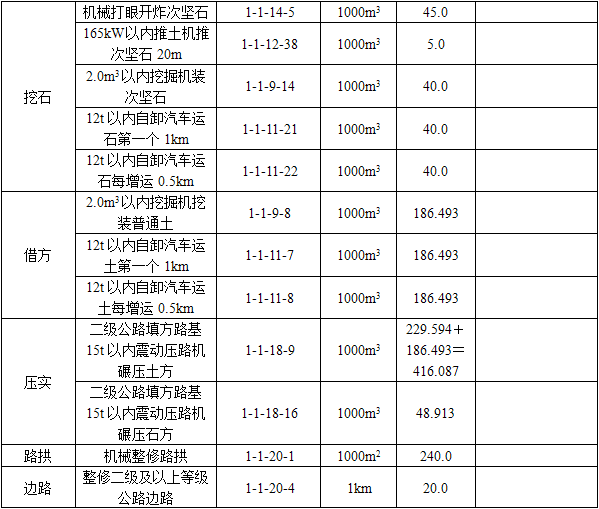

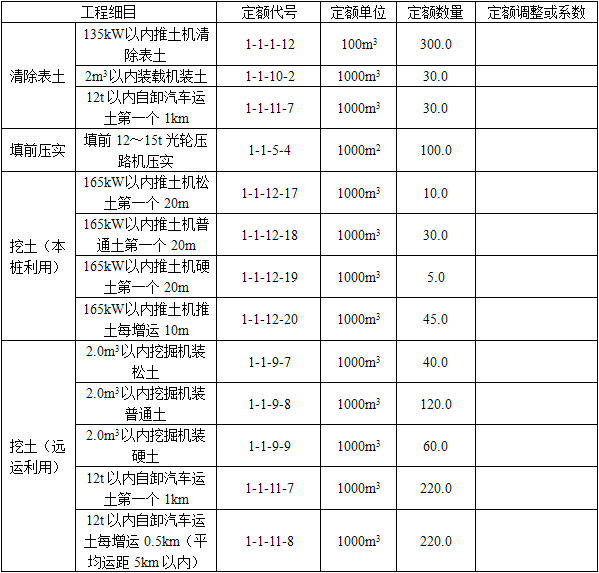

解析 1.(1)断面方数量:50000+150000+65000+45000+420000=730000(m3)。(2)挖方数量:50000+150000+65000+45000=310000(m3)。(3)利用方数量,根据背景条件计算得到挖方数量和利用方(天然密实方)数量相等,因此得到利用方数量:土:50000÷1.23+150000÷1.16+65000÷1.09=229594(m3);石:45000÷0.92=48913(m3);合计:229594+48913=278507(m3)。(4)借方数量:420000+30000+15000-278507=186493(m3)。(5)弃方数量:由于挖方全部利用,故弃方数量为0。2.本项目土石方工程施工图预算所需的全部工程细目等相关内容见表1。表1本项目土石方工程施工图预算所需的全部工程细目整修路拱数量:20000×12=240000(m2)。注:推土机选用90~240kW、装载机选用1~3m3、挖掘机选用0.6~2m3、汽车选用8~20t均可,但需注意机械匹配。
