问题 某特长隧道(单洞),隧道总长8500m,围岩类别全部为Ⅲ级,施工招标划分为两个合同段,A合同段长4500m、洞身开挖数量为450000m3,弃渣场至洞门的运距为2000m;B合同段长4000m、洞身开挖数量为400000m3,弃渣场至洞门的运距为3000m。洞身开挖按全断而机械开挖、汽车运输计算,不考虑辅助坑道开挖及通风、照明费用。【问题】分别列出A、B合同段隧道洞身开挖的预算定额代号、定额工程量、取费类别、定额调整说明等相关内容,并填写到表中。

选项

答案

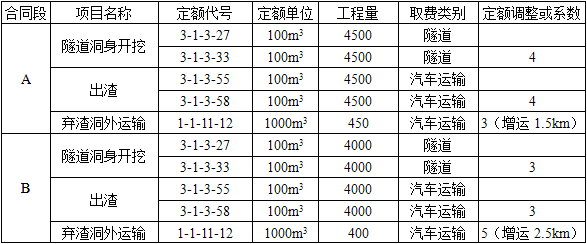

解析 答案:A合同段:施工长度4500m,隧道计算长度按4500×2=9000(m)计算,弃渣增加的运距=2000-500=1500(m),即1.5km。B合同段:施工长度4000m,隧道计算长度按4000×2=8000(m)计算,弃渣增加的运距=3000-500=2500(m),即2.5km。A、B合同段隧道洞身开挖的预算定额信息
