某工程项目采用工程量清单招标确定中标人,招标控制价200万元,合同工期4个月。承
某工程项目采用工程量清单招标确定中标人,招标控制价200万元,合同工期4个月。承
练习题库
2022-08-02
26
问题

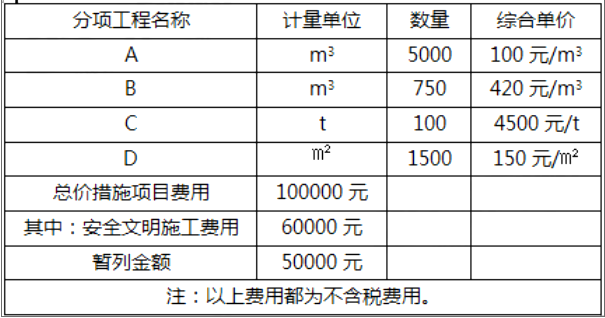

某工程项目采用工程量清单招标确定中标人,招标控制价200万元,合同工期4个月。承包方费用部分数据如表5-1所示表5-1承包方费用部分数据表

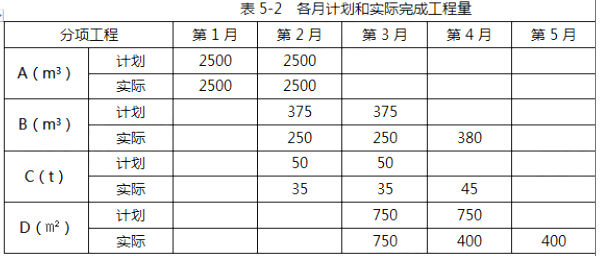

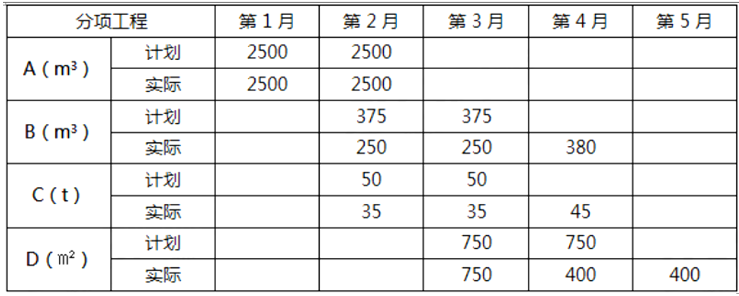

合同中有关工程款支付条款如下:1.开工前发包方向承包方支付合同价(扣除安全文明施工费用和暂列金额)的20%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。2.安全文明施工费用开工前与材料预付款同时支付。3.工程进度款按月结算,发包方按每次承包方应得工程款的80%支付。4.总价措施项目费用剩余部分在开工后4个月内平均支付,结算时不调整。5.分项工程累计实际工程量增加(或减少)超过计划工程量的15%时,该分项工程的综合单价调整系数为0.95(或1.05)6.承包商报价管理费和利润率取50%(以人工费、机械费之和为基数)。7.规费和税金综合费率18%(以分项工程费用、措施项目费用、其他项目费用之和为基数。8.竣工结算时,业主按合同价款的3%扣留工程质量保证金。9.工期奖罚5万/月(含税费),竣工结算时考虑。10.如遇清单缺项,双方按报价浮动率确定单价。表5-2各月计划和实际完成工程量
施工过程中,4月份发生了如下事件1.业主签证某临时工程消耗计日工50工日(综合单价60元/工日),某种材料120㎡(综合单价100元/㎡)。2.业主要求新增一临时工程,工程量为300m3,双方按当地造价管理部门颁布的人材机消耗量、信息价和取费标准确定的综合单价为500元/m3;3.4月份业主责任使D工程量增加,停工待图将导致D工期延长2个月,后施工单位赶工使D工作5月份完成,发生赶工人才机费3万元。问题:1.工程签约合同价款为多少元开工前业主应拨付的材料预付款和安全文明施工工程价款为多少元。2.列式计算第3个月末分项工程的进度偏差(用投资表示);3.列式计算业主第4个月应支付的工程进度款为多少万元;4.1-5月份业主支付工程进度款,6月份办理竣工结算,工程实际总造价和竣工结算款分别为多少万元;5.增值税率为9%,实际费用支出(不含税)160万元,进项税额17万元(其中:普通发票9万元,专用发票7万元,材料损失专票税费1万元),计算该项目应计增值税,应纳增值税和成本利润率。(计算结果保留三位小数)
选项
答案
解析
1. 签约合同价:[(5000ⅹ100+750ⅹ420+100ⅹ4500+1500ⅹ150)/10000+10+5]ⅹ(1+18%)=193.52(万元)工程预付款:[193.52-(6+5)ⅹ(1+18%)]ⅹ20%=36.108(万元)安全文明施工费工程款:6ⅹ(1+18%)ⅹ80%=5.664(万元)
2. 第3个月末分项工程累计拟完工程计划投资:(5000ⅹ100+750ⅹ420+100ⅹ4500+750ⅹ150)/10000ⅹ(1+18%)=162.545(万元)第3个月末分项工程累计已完工程计划投资:(5000ⅹ100+500ⅹ420+70ⅹ4500+750ⅹ150)/10000ⅹ(1+18%)=134.225(万元)第3个月末分项工程进度偏差=134.225-162.545=-28.32(万元)第3个月末该工程进度拖延28.32万元。3. B分项工程:执行原清单价的量750ⅹ(1+15%)=862.5m3;新单价的量880-862.5=17.5m3[17.5ⅹ420ⅹ0.95+(380-17.5)ⅹ420]/10000ⅹ(1+18%)=18.789万元C分项工程:45ⅹ4500/10000ⅹ(1+18%)=23.895万元D分项工程:400ⅹ150/10000ⅹ(1+18%)=7.08万元总价措施工程款:1ⅹ(1+18%)=1.18万元临时用工:(50ⅹ60+120ⅹ100)/10000ⅹ(1+18%)=1.77万元临时工程:报价浮动率=1-193.52/200=3.24%调整后全费用单价=500ⅹ(1+18%)ⅹ(1-3.24%)=570.884元/m3570.884ⅹ300/10000=17.127万元应支付工程款为:(18.789+23.895+7.08+1.18+1.77+17.127)ⅹ80%-36.108/3=43.837万元4. A分项工程:5000ⅹ100ⅹ1.18/10000=59万元B分项工程:[17.5ⅹ420ⅹ0.95+(880-17.5)ⅹ420]/10000ⅹ1.18=43.569万元C分项工程:115ⅹ4500/10000ⅹ1.18=61.065万元D分项工程:1550ⅹ150/10000ⅹ1.18=27.435万元实际造价=59+43.569+61.065+27.435+10ⅹ1.18+1.77+17.127+5=221.925+5=226.766万元质保金=193.52ⅹ3%=5.806万元竣工结算款=(226.766-5)ⅹ(1-80%)+5-5.806=43.547万元5. 应计增值税(销项税额)=226.766/(1+9%)ⅹ9%=18.724万元;应纳增值税=18.737-7=11.737万元;该合同成本为=160+9+1=170万元;利润为=226.766-18.724-170=38.042万元成本利润率=38.042/170=22.378%
转载请注明原文地址:https://tihaiku.com/jzgc/2196749.html
本试题收录于:
土木建筑工程的建设工程计量与计价实务题库二级造价工程师分类
土木建筑工程的建设工程计量与计价实务
二级造价工程师
相关试题推荐
减水率试验中,当外加剂用于路面或桥面时,基准混凝土和掺外加剂混凝土的坍落度应控制
水泥稳定材料或水泥粉煤灰稳定材料,层宜2h内完成碾压成型,施工控制时间应取混合料
下述粗集料磨光试验步骤正确的是()。A.在试验前2h和试验过程中应控制室温为20
烘干法测含水率,含石膏的土温度控制在60~70℃恒温下烘12~15h。
水泥混凝土面层的基本要求包括()。A.水泥用量和矿料级配按设计控制准确 B.基
属于工程项目质量保证资料的有()。A.原材料质量检验结果 B.隐蔽工程施工记录
利用贝克曼梁回弹弯沉值作为工程评价控制指标时,直接用FWD弯沉值与工程标准比较得
水泥混凝土面层,板厚的负偏差控制在代表值-5mm,单点合格值-10mm,极值-1
水泥混凝土路面强度的控制指标是弯拉或抗压强度。()
应根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请
随机试题
Todaytheworld’seconomyisgoingthroughtwogreatchanges,bothbiggerth
在正确处理社会效益与经济效益关系的前提下,出版社转企后财务管理的目标是( )。
土的强度实质上是由下列哪一种力学特征决定的?()A.土的抗压强度 B.土的
幼儿园课程内容是课程目标的( )。A.体现与依托 B.依据 C.基础 D
下列哪个民族的传统民歌是单声部形式?A.蒙古族呼麦 B.侗族大歌 C.壮族双
关于腹部损伤的急救措施,哪项不正确A.在病室内回纳脱出的肠管 B.首先处理威胁
下列哪些是消弧线圈红外检测重点检查部位?()(A)储油柜(B)套管(C)
某地区2010年全年洗衣机产品销售总额为8000万元,某洗衣机生产企业上半年销售
企业想把下级考评导入绩效考评系统,充分发挥下级考评的积极作用,下列哪项无需注意?
(2012年真题)下列关于股份有限公司董事会的表述中,符合公司法律制度规定的有(
最新回复
(
0
)
