某工程建设单位与施工单位签订了的施工合同中含有两个子项工程,估算工程量A项为25

admin2022-08-02  27

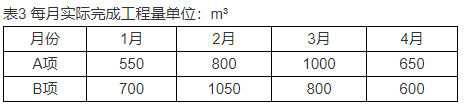

问题 某工程建设单位与施工单位签订了的施工合同中含有两个子项工程,估算工程量A项为2500m3,B项为3400m3,经协商合同A项为200元/m3,B项为180元/m3。施工合同约定:开工前建设单位应向施工单位支付合同价20%的预付款;建设单位自第一个月起,从施工单位的工程款中,按3%的比例扣除保修金;当子项工程实际工程量超过估算工程量10%时,可进行调价,调整系数为0.9;根据市场情况规定价格调整系数平均按1.2计算;工程师签发月度付款最低金额为30万元;预付款在最后两个月扣除,每月扣50%。施工单位每月实际完成并经工程师签证确认的工程量如表3所示。问题:1.计算本工程的预付款。2.分别计算1月份~4月份各月工程量价款、工程师应签证的工程款及实际签发的付款凭证金额。

选项

答案

解析 解析:1.合同价=2500×200+3400×180=1112000(元)=111.2(万元) 预付款=111.2×20%=22.24(万元) 2.1月: 工程量价款=550×200+700×180=236000(元)=23.6(万元) 应签发价款=23.6×1.2×(1-3%)=27.47万元<30万元 实际签发=0 2月: 工程量价款=800×200+1050×180=349000(元)=34.9(万元) 应签发价款=34.9×1.2×(1-3%)=40.62(万元) 实际应发=40.62+27.47=68.09(万元) 3月: 工程量价款=1000×200+800×180=344000(元)=34.4(万元) 应签发价款=34.4×1.2×(1-3%)-22.24/2=28.92万元<30万元 实际签发=0 4月: A工程量实际完成3000m3,超过了10% 超出估算工程量=3000-2500×(1+10%)=250m3,该部分综合单价×0.9 B工程量实际完成3150,未超出10% 工程量价款=(650-250)×200+250×200×0.9+600×180=23.3(万元) 应签发价款=23.3×1.2×(1-3%)-22.24/2=16(万元) 实际签发=16+28.92=44.92(万元)
