某建筑物地下室挖土方工程,内容包括:挖基础土方和基础土方回填,基础土方回填采用打

资格题库2022-08-02  25

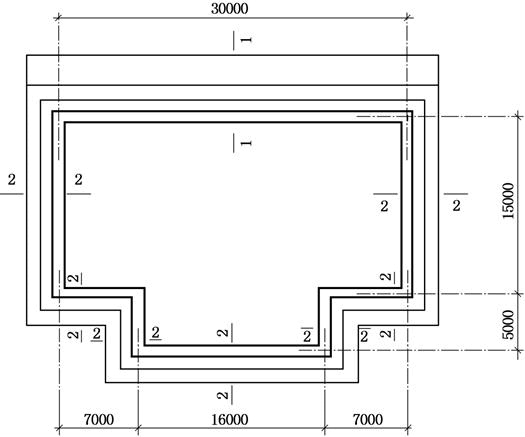

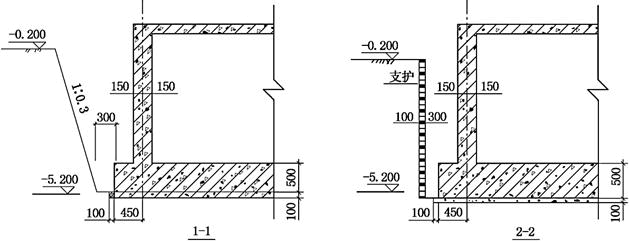

问题 某建筑物地下室挖土方工程,内容包括:挖基础土方和基础土方回填,基础土方回填采用打夯实,除基础回填所需土方外,余土全部用自卸汽车外运800m至弃土场。提供的施工场地,已按设计室外地坪-0.20m平整,土质为三类土,采取施工排水措施,根据图4-11基础平面图、图4-12剖面图所示的以及现场环境条件和施工经验,确定土方开挖方案为:基坑除1-1剖面边坡按1∶0.3放坡开挖外,其余边坡均采用坑壁支护垂直开挖,采用挖掘机开挖基坑。假设施工坡道等附加挖土忽略不计,已知垫层底面积586.21m2。图4-11 基础平面图图4-12 基础剖面图  有关施工内容的预算定额直接费单价见表4-53。表4-53 预算定额直接费单价表  承发包双方在合同中约定:以人工费、材料费和机械费之和为基数,计取管理费(费率5%)、利润(利润率4%);以分部分项工程费合计、施工排水和坑壁支护费之和为基数,计取临时设施费(费率1.5%)、环境保护费(费率0.8%)、安全和文明施工费(费率1.8%);不计其他项目费;以分部分项工程费合计与措施项目合计之和为基数,计取规费(费率2%)。税金费率为3.44%。(计算结果均保留两位小数)除问题1外,其余问题均根据《建设工程工程量清单计价规范》(GB 50500—2008)的规定进行计算。【问题】1.预算定额计算规则为:挖基础土方工程量按基础垫层外皮尺寸加工作面宽度的水平投影面积乘以挖土深度,另加放坡工程量,以立方米计算;坑壁支护按支护外侧垂直投影面积以平方米计算,挖、运、填土方计算均按天然密实土计算。计算挖掘机挖土、土方回填夯实、自卸汽车运土(800m)、坑壁支护的工程量,把计算过程及结果填入“工程量计算表”中。2.假定土方回填土工程量190.23m3,计算挖基础土方工程量,编制挖基础土方和土方回填的分部分项工程量清单,填入“分部分项工程量清单”(挖基础土方的项目编码为010101003,土方回填的项目编码为010103001)。3.计算挖基础土方的工程量清单综合单价,把综合单价组成和综合单价填入“工程量清单综合单价分析表”中。4.假定分部分项工程费用合计为31500.00元。(1)编制挖基础土方的措施项目清单计价表(一)、(二),填入“措施项目清单与计价表(一)、(二)”中,并计算其措施项目费合计。(2)编制基础土方工程投标报价汇总表,填入“基础土方工程投标报价汇总表”。

选项

答案

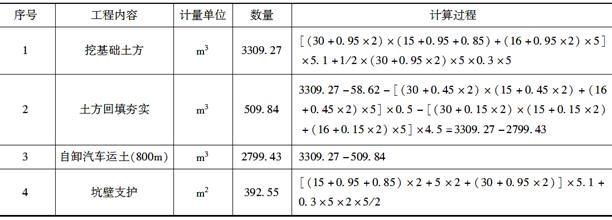

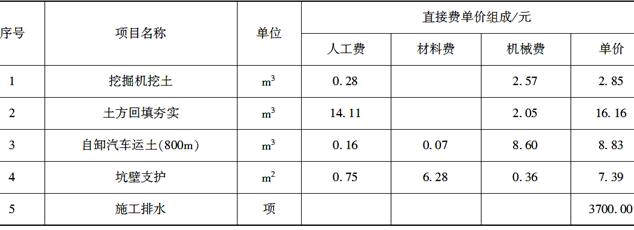

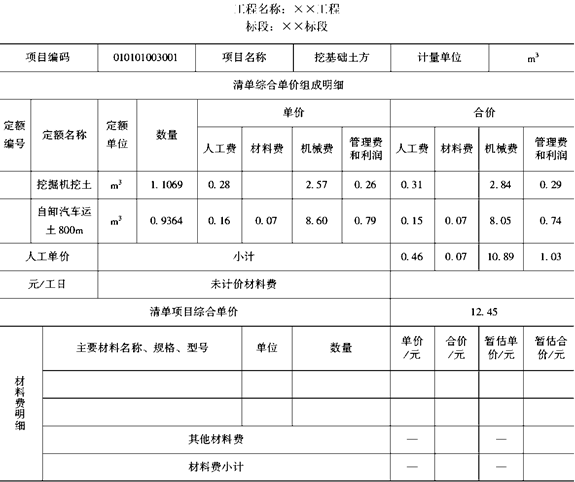

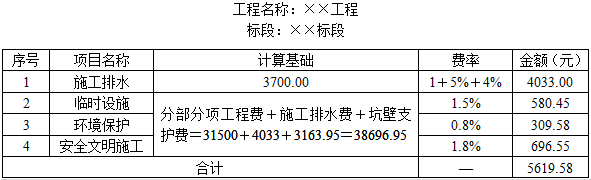

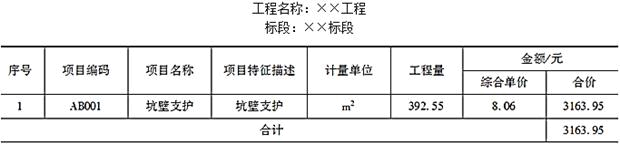

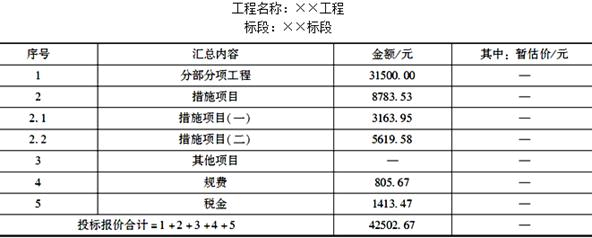

解析 1.答案:填写工程量计算表,如表4-54所示。表4-54 工程量计算表2.答案:填写分部分项工程量清单与计价表,如表4-55所示。表4-55 分部分项工程量清单与计价表3.答案:填写工程量清单综合单价表,如表4-56所示。表4-56 工程量清单综合单价分析表注:挖掘机挖土工程数量=3309.27÷2989.67≈1.1069(m3);管理费和利润=(0.28+2.57)×(5%+4%)≈0.26(元/m3);自卸汽车运土工程数量=2799.43÷2989.67≈0.9364(m3);管理费和利润=(0.16+0.07+8.60)×(5%+4%)≈0.79(元/m3)。4.答案:(1)填写措施项目清单与计价表(一)、(二),如表4-57和表4-58所示。表4-57措施项目清单与计价表(一)注:坑壁支护综合单价=7.39×(1+5%+4%)≈8.06(元/m2)。表4-58措施项目清单与计价表(二)(2)填写基础土方工程投标报价汇总表,如表4-59所示。表4-59基础土方工程投标报价汇总表
转载请注明原文地址:https://tihaiku.com/jzgc/2195612.html

最新回复(0)
