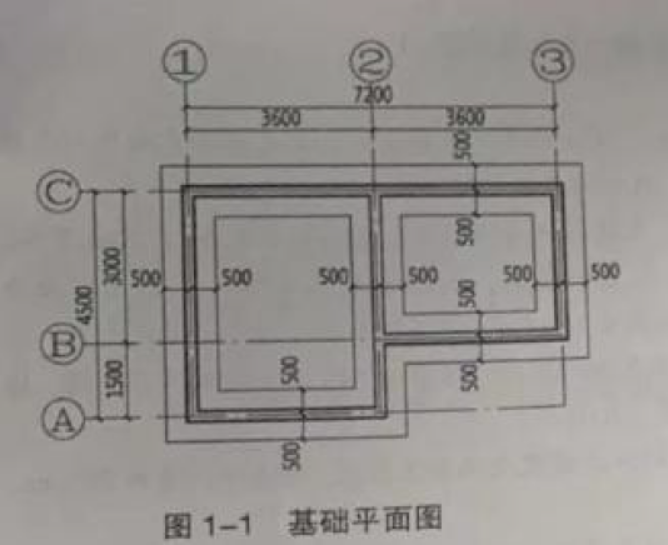

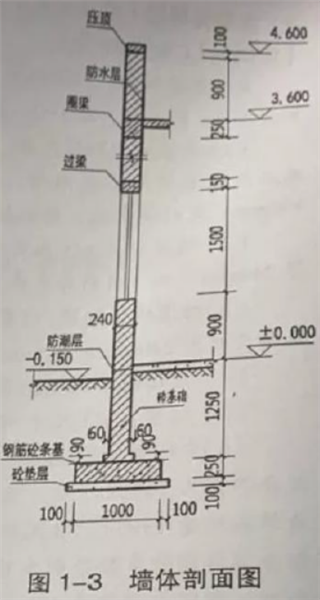

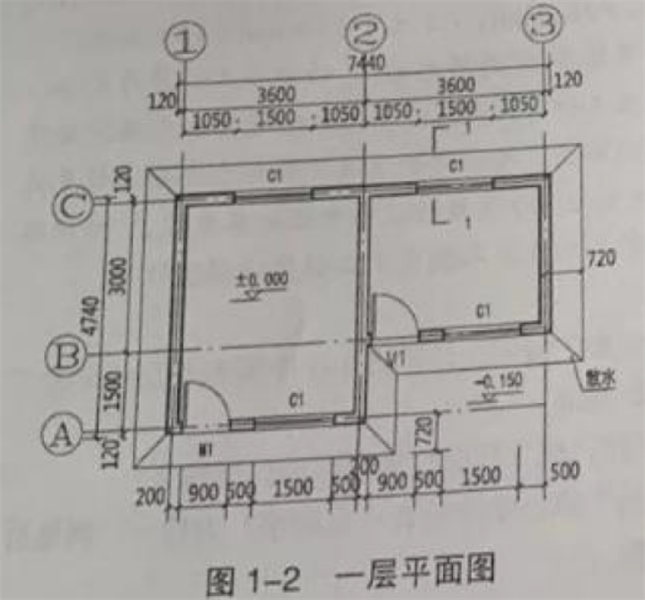

某单层建筑,砖混结构,该工程基础平面图、一层平面图及墙体剖面图如图1-1,1-2

考试题库2022-08-02  34

问题 某单层建筑,砖混结构,该工程基础平面图、一层平面图及墙体剖面图如图1-1,1-2,1-3所示,内外墙基础相同。(1)根据地质勘察报告,土壤类别为四类土(放坡起点为2米),无地下水,施工方案采取人工挖沟槽,人工回填土,混凝土垫层支模施工,工作面为300mm,交付使用施工场地标高为-0.15m,地下埋体体积为16.56m3。(2)砖基础为M5水泥砂浆砌标准砖,墙身为M5混合砂浆砌多孔砖,墙厚240mm,两种材料分界线在土0.00处。(3)墙上均设圈梁;门窗洞口上设现浇混凝土过梁,每边伸入墙250mm,截面尺寸为240X150mm。(4)地面做法为C10混凝土垫层100mm厚,面层抹水泥砂浆20mm厚。(5)门窗:M1尺寸900mmX2100mm;C1尺寸1500mmX1500mm。(6)中标单位的投标报价中清单项目“外墙贴面砖”的工程量为83m2,综合单价146元/m2;该工程施工合同约定:当实际工程量增加或减少超过清单工程量的15%时,合同单价予以调整,超出部分或减少后剩余部分工程量的综合单价调整系数分别为0.98和1.02;合同履行工程中经计算发现,“外墙贴面砖” 实际工程量为106m2,承包人向发包人提交了工程价款调整报告。问题1.(17分)根据“13消耗量定额”规定,计算表1-1中所列项目定额工程量。2.(3分)对应脚手架分部工程,该工程应计算哪些单价措施费?3.(5分)该工程“外墙面贴砖”综合单价可否调整?为什么?调整后的价款是多少?(要求写出计算过程)

选项

答案

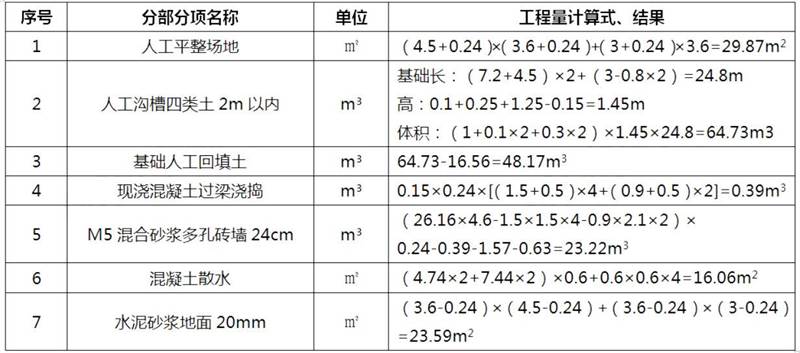

解析 1.定额工程量计算如下2.外脚手架。3.实际工程量106m2,工程量增加(106-83)/83=27.7%>15%,可以调整综合单价。调整后价款为:[106-83×(1+15%)]×146×0.98+83×(1+15%)×146=15445.19元。
