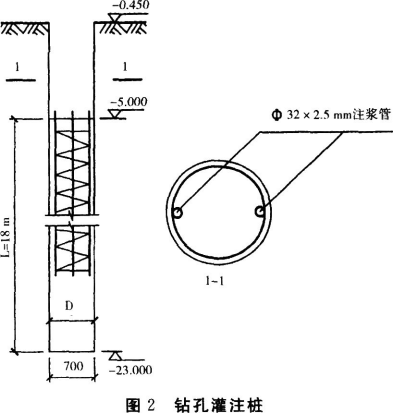

某桩基工程,地勘资料显示从室外地面至持力层范围均为三类黏土。根据打桩记录,实际完

考试题库2022-08-02  27

问题 某桩基工程,地勘资料显示从室外地面至持力层范围均为三类黏土。根据打桩记录,实际完成钻孔灌注桩数量为201根,采用C35预拌泵送砼,桩顶设计标高为-5.0m,桩底标高-23.0m,桩径φ700mm,场地自然地坪标高为-0.45m,如图2所示。打桩过程中以自身黏土及灌入自来水进行护壁,砖砌泥浆池按桩体积2元/m3计算,泥浆外运距离为15km,现场打桩采用回旋钻机,每根桩设置两根φ32mm×2.5mm无缝钢管进行桩底后注浆。已知该打桩工程实际灌入砼总量为1772.55m3(该砼量中未计入操作损耗),每根桩的后注浆用量为42.5级水泥1.8t。施工合同约定桩砼充盈系数按实际灌入量调整。凿桩头和钢筋笼不考虑。【问题】1.按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)计算该桩基工程的清单工程量。要求桩清单工程量以m3为计量单位。2.按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)列出该桩基工程的工程量清单。

选项

答案

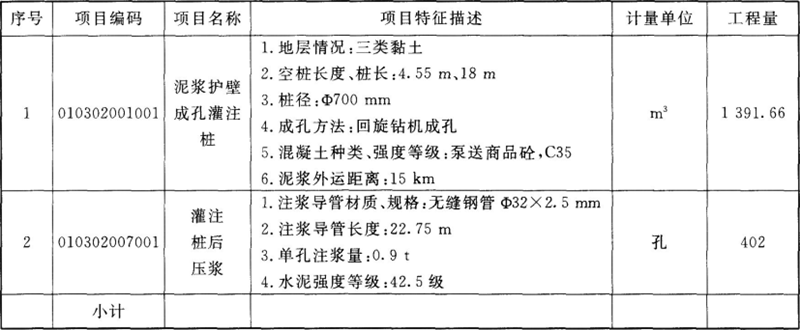

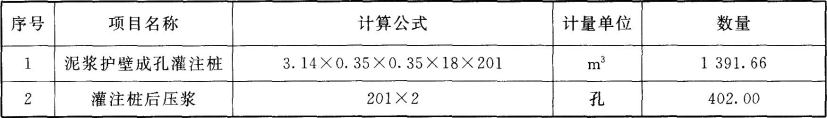

解析 1.清单工程量计算表2.分部分项工程量清单与计价表
转载请注明原文地址:https://tihaiku.com/jzgc/2194401.html

最新回复(0)
