某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,
某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,
admin
2022-08-02
92
问题

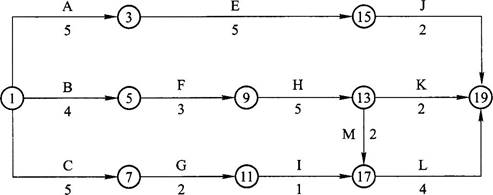

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:
由于该工程施工工艺的要求,实际工作中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。工作G完成后,由于建设单位变更施工图纸,使工作I停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔I工作赶工费用3万元(已知工作I赶工费每月1.5万元)。问题:1.绘出调整后的网络进度计划图。2.如果各项工作均按最早时间安排,起重机械在现场闲置时间为多久?并说明理由。3.为减少机械闲置,工作C应如何安排?并说明理由。4.施工单位向建设单位索赔赶工费3万元是否成立?并说明理由。
选项
答案
解析

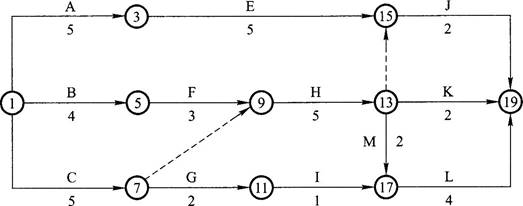

1.调整后的网络进度计划如下图所示:
2.起重机械在现场闲置2个月。理由:(1)如果各项工作均按最早时间开始,工作C最早完成时间为5月末,工作H最早开始时间为7月末(即8月初),则工作C与工作H之间机械闲置2个月;(2)工作H的最早完成时间是12月,工作J最早开始时间为第12个月,则工作H与工作J之间机械不闲置;所以,该起重吊装机械在现场共闲置2个月。3.为了减少机械闲置时间,工作C的开始时间滞后2个月开始。理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故把工作C开始时间滞后2个月,则机械可连续使用,无闲置时间。4.施工单位向建设单位索赔赶工费3万元不成立。工作I总时差为6个月,停工待图2个月后开始施工,仍不影响总工期,工作I不需要赶工也能按原合同工期完工,故施工单位关于I工作赶工费3万元的索赔不成立。
转载请注明原文地址:https://tihaiku.com/jzgc/219006.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
渠道开挖时,选择开挖方法取决于( )。A.施工机械 B.技术条件 C.土壤
锚筋安装宜选用先注浆后插锚筋的施工方法,钻孔直径比插筋直径大( )mm以上A.
水闸的缝宽一般为( )cm。缝中填料及止水设施在施工中应按涉及要求确保质量。A
每个坝段还需要根据施工条件,用纵缝,将一个坝段划分为若干坝块,或者整个坝段不再分
在施工中块体大小必须与混凝土制备、运输和浇筑的生产能力相适应,即要保证在混凝土初
土石坝施工,辅助作业是保证准备及基本作业顺利进行,创造良好工条件的作业,包括(
碾压土石坝施工中的坝坡修整属于( )的内容。A.准备作业 B.基本作业 C
碾压土石坝施工前的“四通一平”属于( )的内容。A.准备作业 B.基本作业
贯穿于土石坝施工的各个环节和施工全过程的是( )。A.施工质量检查和控制 B
某坝面碾压施工设计碾压遍数为5遍,碾滚净宽为4m,则错距宽度为( )m。A.0
随机试题
Whatisthesubjectofthewoman?[originaltext]W:Hello,ProfessorSmith,myna
______(没有几个其他国家)areundergoingsuchrapidgrowth.Fewothercountries
【1】[br]【9】[originaltext]Whiteneighborhoodsarebecomingdarkerincomple
Babyfatissomethingchildrenaresupposedtooutgrow,notgrowinto.The
用贝克曼梁测定高速公路土基回弹模量值,合格测点的算术平均值为95.5(0.01m
函证应收账款时,肯定式询证函经二次发出仍不回复,有可能是()。 A.账款已还
下面措施中,最能有效改善早期肺气肿症状的是A.促进痰液排出 B.保证睡眠质量
政府支出的分类一般分为()。A.按支出功能分类 B.按支出经济分类 C.按
2016年前三季度,江苏省完成固定资产投资34898亿元,同比增长8.5%,增速
( )被定义为未来结果出现收益或损失的( )。A.保险;确定性 B.风险;
最新回复
(
0
)
