某建设工程,建筑面积为 3.8 万m2,地下一层,地上十六层。施工单位(以下简称

admin2022-08-02  56

问题 某建设工程,建筑面积为 3.8 万m2,地下一层,地上十六层。施工单位(以下简称“乙方”)与建设单位 (以下简称 “甲方”)签订了施工总承包合同,合同期 600d。合同约定,工期每提前 (或拖后) 1d 奖励 (或罚款) 1 万元,乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误 1d ,分包方应赔偿损失 1 万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误一天,供货方赔偿 1 万元,乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图 (单位: d )如下图所示施工过程中发生了以下事件:事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长 5 天,因工人窝工和施工机构机械闲置造成乙方直接经济损失 10 万元;事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长 10 天,直接经济损失 20 万元;事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长 3d ,直接经济损失 0.8 万元;事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长 9d,费用增加 3 万元;事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工 30d ,费用损失 0.5 万元,其余各项工作,实际完成工期和费用与原计划相符. 【问题】1. 用文字或符号标出该网络计划的关键线路2. 指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由3. 分别指出乙方可以向大模版供货方和屋面工程劳务分包方索赔的内容和理由4. 该工程实际总工期多少 d ? 乙方可得到甲方的工期补偿为多少 d ? 工期奖 (罚)款是多少万元?5. 乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?

选项

答案

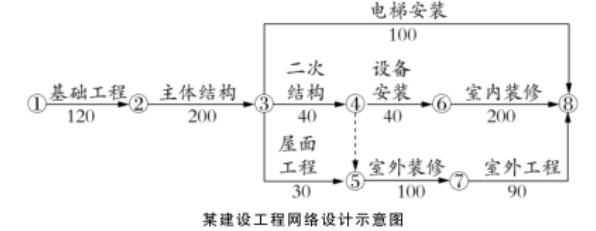

解析 1. 关键线路为: ①→②→③→④→⑥→⑧
2. (1)事件一:乙方可以向甲方提出工期索赔,因洪水属于不可抗力原因且该工作属于关键工作 (2)事件四:乙方可以向甲方提出工期和费用索赔,因甲购设备质量问题原因属甲方责任且该工作属于关键工作  (3)事件五:乙方可以向甲方提出费用索赔,设计变更属甲方责任,但该工作属于非关键工作且有足够机动时间
3. (1)事件二:乙方可以向大模板供货方索赔费用和工期延误造成的损失赔偿
理由:大模板供货方未能按期交货,是大模板供货方责任,且主体结构属关键工作,工期延误应赔偿乙方损失  (2)事件三:乙方可以向屋面工程劳务分包方索赔费用 理由:专业劳务分包方违章,属分包责任 (但非关键工作,不存在工期延误索赔问题)
4. (1)实际总工期 =125+210+40+49+200=624 ( d )  (2)事件一和事件四中可补偿工期 =5+9=14 ( d )  (3)工期罚款 =10×1=10 (万元)
5. (1)事件三:屋面劳务分包方的费用赔偿为 0.8 万元  (2)事件二:直接经济损失 20 万元,工期损失补偿 =10×1=10 (万元),向大模板供货方索赔总金额为 30 万元
转载请注明原文地址:https://tihaiku.com/jzgc/218950.html

最新回复(0)
