某新建别墅群项目,总建筑面积45000m2,各幢别墅均为地下1层,地上3层,砖混

admin2022-08-02  22

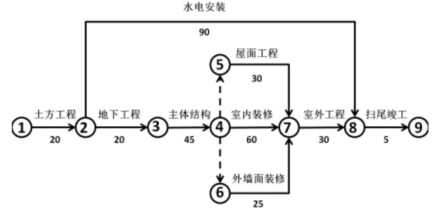

问题 某新建别墅群项目,总建筑面积45000m2,各幢别墅均为地下1层,地上3层,砖混结构。某施工总承包单位项目部按幢编制了单幢工程施工进度计划。某幢计划工期为180d,施工进度计划见图1。图1某幢施工进度计划图(单位:天)该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第5天进行TVOC等室内环境污染物浓度检测。项目部对检测时间提出异议。项目部编制施工组织设计时,对施工高峰期的用电设备、用电量进行了计算,计划使用设备16台。项目部制定了安全用电和电气防火措施。在库房、道路、仓库等一般场所安装了额定电压为360V的照明器。【问题】1.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。2.监理工程师对检测时间提出异议是否正确?并说明理由,针对本工程,室内环境污染物浓度检测还应包括哪些项目?3.项目部安全用电的做法有哪些不妥?施工现场一般场所还应包括哪些?(最少写出5项)

选项

答案

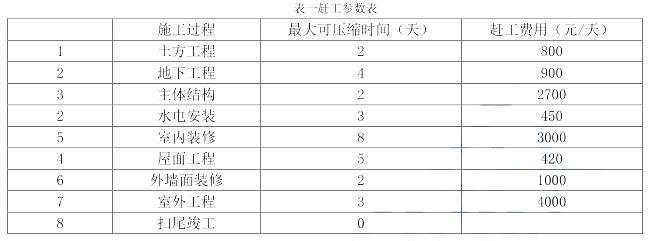

解析 1.依据工期压缩的原则,即优先压缩赶工费增加最少的工作,则
(1)将主体结构施工过程压缩2天;
(2)将室内装修施工过程压缩3天。
2.(1)不正确。
理由:民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少7d以后、工程交付使用前进行。
(2)针对本工程室内环境污染物浓度检测还有氡、甲醛、氨、苯、甲苯、二甲苯等。
3.
(1)不妥之处一:对现场的用电编制了“安全用电和电气防火措施”。
正确做法:施工现场临时用电设备在5台及以上或设备总容量在50kW及以上时,应编制“用电组织设计”。
不妥之处二:在库房、道路、仓库等一般场所安装了额定电压为360V的照明器。
正确做法:一般场所宜选用额定电压为220V的照明器。
(2)施工现场一般场所还应包括:办公室;食堂;宿舍;料具堆放场所;自然采光差的场所;坑、洞、井内作业;夜间施工。
