某新建工程,建筑面积28000m2,地下一层,地上六层,框架结构,建筑总高28.

admin2022-08-02  26

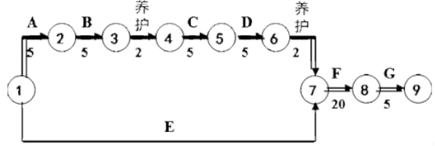

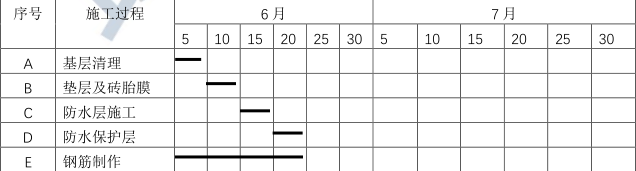

问题 某新建工程,建筑面积28000m2,地下一层,地上六层,框架结构,建筑总高28.5m,建设单位与施工单位签订了施工合同,合同约定项目施工创省级安全文明工地。在施工工程中,发生了如下事件:事件一:基础底板施工,合同约定工期50天,项目经理部根据业主提供的电子版图纸编制了施工进度计划(如图1)。底板施工暂未考虑流水施工。公司在审批该施工进度计划(横道图)时提出,计划未考虑工序B与C,工序D与F之间的技术间歇(养护)时间,要求项目经理部修改。两处工序技术间歇(养护)均为2天,项目经理部按要求调整了进度计划,经监理批准后实施。事件二:现场检查时发现:①现场工人宿舍室内净高2.3m,封闭式窗户,每个房间住20个工人;②现场设置一个出入口,出入口处置办公用房;③场地设置3.8m宽环形载重单车道主干道(兼消防车道),并进行硬化。检查组认为不符合相关要求,对此下发了整改通知单。事件三:检查组在开工一段时间后按照《建筑施工安全检查标准》(JGJ59)对现场进行安全检查并进行了评价,汇总表得分68分。事件四:种植屋面隐蔽工程通过监理工程师验收后开始覆土施工,建设单位对隐蔽工程质量提出异议,要求复验,施工单位不予同意。经总监理工程师协调后三方现场复验,经检验质量满足要求。施工单位要求补偿由此增加的费用,建设单位予以拒绝。【问题】1.在答题卡上绘制事件一中调整后的施工进度计划网络图(双代号),并用双线表示出关键线路。2.事件二中,指出现场布置的不妥之处并改正。裸露场地的文明施工防护通常有哪些措施?3.事件三中,建筑施工安全检查评定结论有哪些等级?本次检查应评定为哪个等级?4.事件四中,施工单位、建设单位做法是否正确?并分别说明理由。

选项

答案

解析 1.2.(1)不妥之处一:工人宿舍室内净高2.3m,封闭式窗户,每个房间住20个工人正确做法:现场的施工区域应与办公、生活区划分清晰,并应采取相应的隔离防护措施。宿舍必须设置可开启式外窗,床铺不得超过2层,通道宽度不得小于0.9m。宿舍室内净高不得小于2.5m,住宿人员人均面积不得小于2.5m2,且每间宿舍居住人员不得超过16人。不妥之处二:现场设置一个出入口,出入口设置办公用房。正确做法:施工现场宜设置两个以上大门,办公用房宜设在工地入口处。不妥之处三:场地附近设置3.8m宽环形载重单车主干道(兼消防车道)。正确做法:施工现场的主要道路应进行硬化处理,主干道应有排水措施。消防车道宽度不小于4m。(2)裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施。施工现场土方作业应采取防止扬尘措施。3.建筑施工安全检查评定结论等级有优良、合格、不合格本次检查应评定的等级为不合格。4.事件四,建设单位对隐蔽工程有异议,要求复验,施工单位不予同意,施工单位的做法不正确。理由:建设单位对隐蔽工程有权要求复验。经现场复验后检验质量满足要求,施工单位要求补偿由此增加的费用,建设单位予以拒绝,建设单位的做法不正确。理由:经现场复验后检验质量满足要求,复验增加的费用由建设单位承担,如果造成工期损失的工期应该予以顺延。
转载请注明原文地址:https://tihaiku.com/jzgc/217734.html

最新回复(0)
