某房屋建筑工程,建筑面积 6000m2,钢筋混凝土独立基础,现浇钢筋混凝土框架结

admin2022-08-02  37

问题 某房屋建筑工程,建筑面积 6000m2,钢筋混凝土独立基础,现浇钢筋混凝土框架结构,填充墙采用蒸压加气混凝土砌块砌筑,根据《建设工程施工合同(示范文本)》(GF—2013—0201)和《建设工程监理合同(示范文本)》(GF—2012—0202),建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。     在合同履行过程中,发生了如下事件:     事件一:主体结构分部工程完成后,施工总承包单位向项目监理机构提交了该子分部工程验收申请报告和相关资料。监理工程师审核相关资料时,发现欠缺结构实体检验资料,提出了“结构实体检验应在监理工程师旁站下,由施工单位项目经理”组织实施的要求。     事件二:监理工程师巡视第四层填充墙砌筑施工现场时,发现加气混凝土砌块填充墙墙体直接从结构楼面开始砌筑,砌筑到梁底并间歇 7d 后立即将其补砌挤紧。     事件三:施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图(如下图所示),经批准后按此组织实施。事件四:在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工作 F 的结束时间拖延 14 天。为此,施工总承包单位以建设单位延误供应材料为由,向项目监理机构提出工期索赔 14 天的申请。 问题:1.根据《混凝土结构工程施工质量验收规范》GB50204,指出事件一中监理工程师要求中的错误之处并写出正确做法。2.根据《砌体结构工程施工质量验收规范》GB50203,指出事件二中填充墙砌筑过程中的错误做法,并分别写出正确做法。3.事件三中,室内装饰工程的工期为多少天?并写出该网络计划的关键线路(用节点表示)。4.事件四中,施工总承包单位提出的工期索赔14天是否成立,说明理由。

选项

答案

解析 1. (1)错误之处一:监理工程师旁站。
正确做法:结构实体检验应由监理单位组织施工单位实施,并见证实施过程。
错误之处二:项目经理组织实施。
正确做法:项目技术负责人组织实施。
2.错误之处一:加气混凝土砌块填充墙墙体直接从结构楼面开始砌筑。
正确做法:在厨房、卫生间、浴室等处采用轻骨料混凝士小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台,其高度应为150mm。
错误之处二:砌筑到梁底并间歇7d后立即将其补砌挤紧。
正确做法:填充墙顶部与承重主体结之间的空隙部位应在填充墙砌筑14d后进行砌筑。

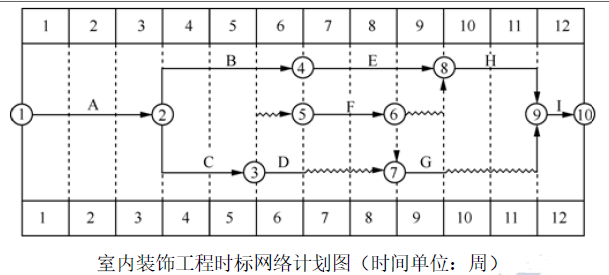

3. (1)室内装饰工程的工期: 12X7=84天。
(2)关键线路:①→②→④→⑧→⑨→⑩。
4.施工总承包单位提出的工期索赔14天不成立。
理由:建设单位延误供应材料,属于非施工总承包单位原因。工作F有7天的总时差,合理索赔的天数为7天。
转载请注明原文地址:https://tihaiku.com/jzgc/215238.html

最新回复(0)
