某施工单位在中标某高档办公楼工程后,与建设单位按照《建设工程施工合同(示范文本)

admin2022-08-02  38

问题 某施工单位在中标某高档办公楼工程后,与建设单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工总承包合同。合同中约定总承包单位将装饰装修、幕墙等分部分项工程进行专业分包。 施工过程中,监理单位下发针对专业分包工程范围内墙面装饰装修做法的设计变更指令。在变更指令下发后的第 10 天,专业分包单位向监理工程师提出该项变更的估价申请。监理工程师审核时发现计算有误,要求施工单位修改。于变更指令下发后的第 17天,监理工程师再次收到变更估价申请,经审核无误后提交建设单位,但一直未收到建设单位的审批意见。次月底,施工单位在上报已完工程进度款支付时,包含了经监理工程师审核、已完成的该项变更所对应的费用,建设单位以未审批同意为由予以扣除,并提出变更设计增加款项只能在竣工结算前最后一期的进度款中支付。 该工程完工后,建设单位指令施工单位组织相关人员进行竣工预验收,并要求总监理工程师在预验收通过后立即组织参建各方相关人员进行竣工验收。建设行政主管部门提出验收组织安排有误,责令建设单位予以更正。 在总承包施工合同中约定“当工程量偏差超出 5%时,该项增加部分或剩余部分的综合单价按 5%进行浮动”。施工单位编制竣工结算时发现工程量清单中两个清单项的工程数量增减幅度超出 5%,其相应工程数量、单价等数据详见下表:竣工验收通过后,总承包单位、专业分包单位分别将各自施工范围的工程资料移交到监理机构,监理机构整理后将施工资料与工程监理资料一并向当地城建档案管理部门移交,被城建档案管理部门以资料移交程序错误为由予以拒绝。 【问题】 1.在墙面装饰装修做法的设计变更估价申请报送及进度款支付过程中都存在哪些错误之处?并分别写出正确做法。 2.针对建设行政主管部门责令改正的验收组织错误,本工程的竣工预验收应由谁来组织?施工单位哪些人必须参加?本工程的竣工验收应由谁进行组织? 3.分别计算清单项 A、清单项 B 的结算总价(保留整数,单位:元)。 4.分别指出总承包单位、专业分包单位、监理单位的工程资料正确的移交程序

选项

答案

解析 1.错误一:专业分包单位在变更指令下发后的第 10 天向监理工程师提出该项变更的估价申请;
正确做法:应由总包单位向监理工程师提出(专业分包单位向总包提出)变更估价申请。
错误二:建设单位以未审批为由予以扣除;
正确做法:发包人逾期未完成审批或未提出异议的,视为认可承包人提交的变更估价申请。
错误三:变更设计增加款项只能在竣工结算前最后一期的进度款中进行支付;
正确做法:因变更引起的价格调整应计入最近一期的进度款中支付。
2.竣工预验收应由总监理工程师组织进行;
施工单位必须参加的人员有:项目负责人、项目技术负责人;

竣工验收应由建设单位项目负责人组织进行。

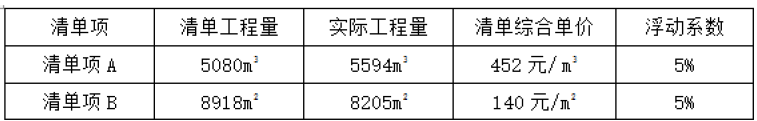

3. ①子项 A:
不调价部分=5080×1.05=5334m3,
调价部分=5594-5334=260m3
结算总价=5334×452+260×452×(1-5%)=2522612 元
②子项 B:调价部分=8205m2
结算总价=8205×140×(1+5%)=1206135 元
4. ①总承包单位工程资料移交程序:总承包单位移交建设单位,建设单位移交档案馆;
②分包单位工程资料移交程序:分包单位移交总承包单位,总承包单位移交建设单位,建设单位移交档案馆;
③监理单位工程资料移交程序:监理单位移交建设单位,建设单位移交档案馆。
转载请注明原文地址:https://tihaiku.com/jzgc/215236.html

最新回复(0)
