某学校扩建三栋教学楼,针对三栋楼的地基与基础施工,共由四个施工过程组成,根据施工

admin2022-08-02  26

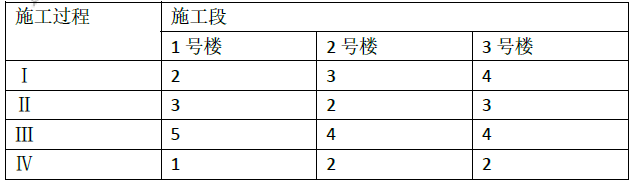

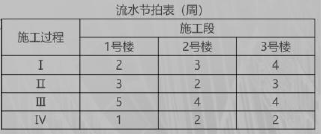

问题 某学校扩建三栋教学楼,针对三栋楼的地基与基础施工,共由四个施工过程组成,根据施工工艺要求,施工过程Ⅱ完成后需等待1 周才能进行Ⅲ施工过程,现在拟采用四个专业工作队组织施工,各施工过程的流水节拍见下表:流水节拍表(周)【问题】1、该流水节拍表属于何种形式的流水施工,流水施工组织形式还有哪些?2.根据流水节拍表计算三栋教学楼的总工期,并绘制横道图。

选项

答案

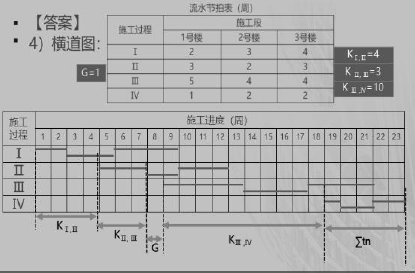

解析 1.属于无节奏流水施工。流水施工组织形式还有:等节奏流水施工、异节奏流水施工。2.1)各施工过程流水节拍的累加数列:Ⅰ:2 5 9Ⅱ:3 5 8Ⅲ:5 9 13Ⅳ:1 3 52)错位相减, 取最大值得流水步距:
