背景资料 某写字楼工程,地下1层,地上10层。当主体结构已基本完成时, 施工
背景资料 某写字楼工程,地下1层,地上10层。当主体结构已基本完成时, 施工
admin
2022-08-02
47
问题
背景资料某写字楼工程,地下1层,地上10层。当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,如图2-1所示,经总监理工程师审核批准后组织实施。

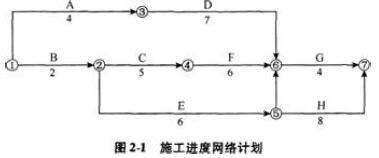

在工程施工过程中,发生了以下事件:事件1:工作E原计划6d,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9d完成,其他工作与时间执行网络计划。事件2:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。事件3:由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。问题1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。2.指出本装饰工程实际关键线路(工作),计算实际工期。3.水晶灯的安装是否正确?说明理由。4.竣工验收是否妥当?说明理由。
选项
答案
解析
1.本装饰工程网络计划的关键线路(工作)为B、C、F、G。
计划工期=(2+5+6+4)d=17d。
2.本装饰工程实际关键线路(工作)B、E、H。
实际工期=(2+9+8)d=19d。
3.水晶灯的安装不正确。
理由:因为安装在吊顶工程主龙骨上的大型水晶灯属于重型灯具,
根据装饰装修工程施工技术要求,重型灯具严禁安装在吊顶工程的龙骨上,
必须增设附加吊杆。
4.竣工验收不妥当。
理由:单位工程完工后,施工单位应自行组织有关人员进行检查评定,
评定结果合格后向建设单位提交工程验收报告。建设单位收到工程验收报告后,
应由建设单位(项目)负责人组织施工(含分包单位)、设计、监理等单位(项目)
负责人进行单位(子单位)工程验收。
转载请注明原文地址:https://tihaiku.com/jzgc/214400.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
关于挖孔灌注桩施工技术要求的说法正确的是( )。A.孔口处应设置高出地面不小于
桥梁大体积混凝土施工中在混凝土内部设置冷却水管并进行循环水冷却养护时水温与内部混
桥梁工程基坑施工中基坑外如需堆土时堆土应距基坑边缘1m以外堆土高度不得超过(
具有工期较短、资源供应特别集中、现场组织管理复杂、不强调分工协作等特点的施工过程
根据《公路工程标准施工招标文件》,关于工程量计量的说法,正确的有( )。A.除
根据《公路工程标准施工招标文件》,在合同协议书签订后28天内,承包人应向监理工程
关于水泥混凝土路面施工的说法,正确的有( )。A.施工模板应便于搬运,尽量使用
路基施工前应设置标识桩的位置有( )。A.路基用地界 B.路堤坡脚 C.弃
根据《公路工程建设项目概算预算编制办法》,属于材料费的是( )。A.周转材料摊
关于防眩措施施工安装要求的说法,正确的是( )。A.防眩设施安装高度的允许偏差
随机试题
HowoldistheminivantheLadyislookingat?[br][originaltext]CarSalesman:
【S1】[br]【S3】of→from要表示一个人的家乡在哪里,介词应为from(SouthCarolina)。
Theconceptionofpovertyandwhatto【C1】______aboutithavechangedoverth
THEHYDROGENECONOMYItseems-likeeverydaythereisanew
在集料的物理性质中,单位体积(含颗粒固体、闭口及开口孔隙)物质颗粒的质量指的是(
关于二度--型房室传导阻滞描述错误的是:A.PR间期延长 B.QRS波偶尔丢
( )过程合计各个活动或工作包的估算成本,以建立成本基线。A、制定成本管理计划
男,48岁,胃溃疡病史10年,近2个月疼痛加重,失去节律,用多种药物治疗无效。查
左边给定的是纸盒的外表面,下面哪一项能由它折叠而成? A.如上图所示 B.如
页岩属于()。A.岩浆岩 B.沉积岩 C.深成岩 D.变质
最新回复
(
0
)
