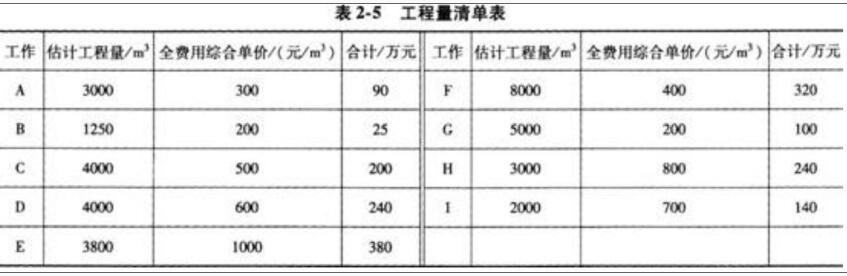

背景资料:某工程,施工单位按招标文件中提供的工程量清单作出报价,见表2—5。

admin2022-08-02  31

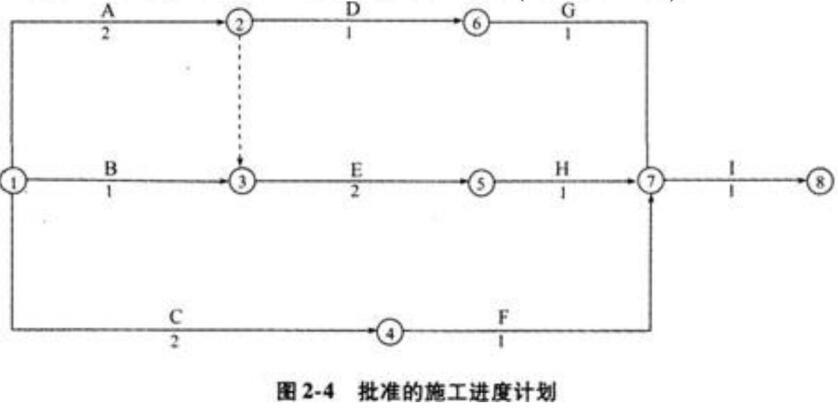

问题 背景资料:某工程,施工单位按招标文件中提供的工程量清单作出报价,见表2—5。施工合同约定:(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图2-4所示(时间单位:月)施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/m3,工程量为3000m3。问题1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)3.该工程合同总价是多少?增加N工作后的工程造价是多少?4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表2-6中填人H、I、N三项工作分月工程进度款。5.该工程预付款是多少?第1~4月每月结算款各为多少?

选项

答案

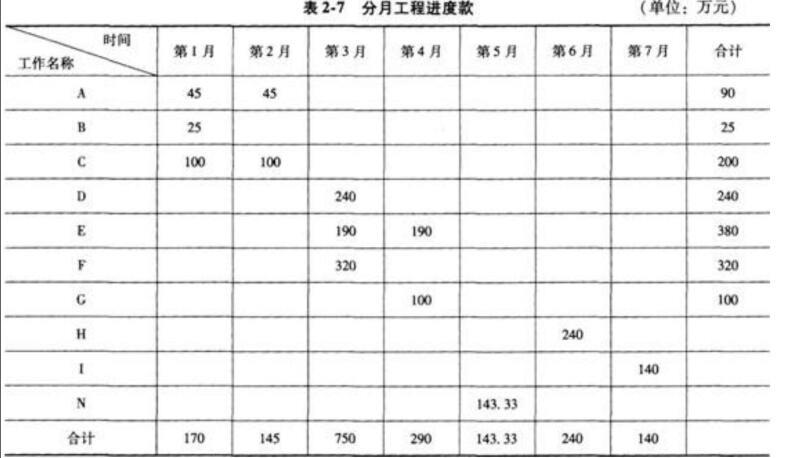

解析 1.(1)施工单位提出发生的工程保护措施费由建设单位另行支付不合理。理由:该部分费用已包括在合同价中。(2)施工单位要求建设单位另行支付安全防护费不合理。理由:该费用属施工单位支付的费用。2.新增分项工程N的全费用综合单价及工程变更后增加的款额。(1)新增分项工程N的全费用综合单价(也可合并计算):①分项直接费=400元/m3②间接费=①×10%=400元/m3×10%=40元/m3③利润=(①+②)×5%=(400+40)元/m3×5%=22元/m3④税金=(①+②+③)×3.41%=(400+40+22)元/m3×3.41%=15.75元/m3⑤全费用综合单价=①+②+③+④:(400+40+22+15.75)元/m3=477.75元/m3(2)工程变更后增加的款额=477.75元/m3×3000m3=1433250元=143.33万元3.该工程合同总价和增加N工作后的工程造价:(1)该工程合同总价=(90+25+200+240+380+320+100+240+140)万元=1735万元(2)增加N工作后的工程造价=(1735+143.33)万元:1878.33万元4.计算H、I、N三项工作分月工程进度款并将结果填入表2.7。(1)H工作第6月工程进度款=240万元(2)1工作第7月工程进度款=140万元(3)N工作第5月工程进度款=143.33万元5.该工程预付款及第1个月至第4个月每月结算款的计算:工程预付款=1735万元×20%=347万元(1)第1月结算款的计算:工程进度款=170万元<1735万元×10%=173.5万元,本月不扣预付款,本月结算款为170万元。(2)第2月结算款的计算:工程进度款为145万元,累计工程进度款为(145+170)万元=315万元>173.5万元,本月开始扣预付款,本月结算款=145万元-145万元×30%=101.5万元。(3)第3月结算款的计算:工程进度款750万元,本月结算款=750万元-750万元×30%=525万元。(4)第4月结算款的计算:工程进度款290万元,累计扣回预付款金额=145万元×30%+750万元×30%=43.5万元+225万元=268.5万元,预付款未扣部分=347万元-268.5万元=78.万元;因290万元×30%=87万元>78.5万元,本月实际扣预付款金额为78.5万元,本月结算款=290万元-78.5万元=211.5万元。
转载请注明原文地址:https://tihaiku.com/jzgc/214388.html

最新回复(0)
