某施工单位在开工前,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总

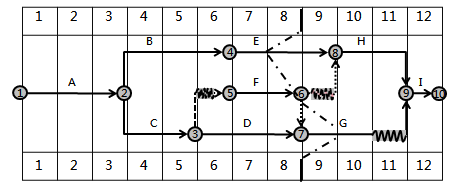

admin2022-08-02  32

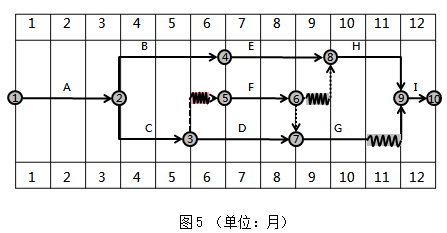

问题 某施工单位在开工前,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示,如图5。在第8个月末,施工单位对现场实际进度进行检查,检查结果如下:A、B、C、D、F五项工作已完成,E工作已完成1/3,G工作已完成50%。针对检查中所发现实际进度与计划进度不符的情况,分析工序E的进度偏差是因为建设单位供应材料不及时的原因所导致;工序G的进度提前是因为现场劳务工作队增加了工作班制的原因。施工单位在规定时限内提出索赔意向通知,并上报了相应的工期索赔资料。问题:1.从工期控制角度,指出本工程需重点控制的工作?2.根据8月底的进度检查情况,绘制实际进度前锋线并说明偏差对紧后工作及总工期的影响。3.如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?试重新绘制第9个月开始至完工的早时标网络计划。(不考虑⑥→⑧节点的虚工作)4.针对工序E,判断施工单位上报的工期索赔是否成立,并说明相应的理由。5.假定8月底该项目的已完工作实际费用为300万元,该项目各工作的预算费用详见下表(各项工作都均衡进行),根据上述8月底的进度检查结果,请用偏差分析法列式计算8月底的进度偏差、费用偏差。

选项

答案

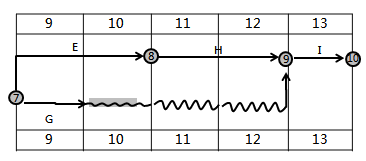

解析 1.重点控制工作即关键线路上的工作,分别为A、B、E、H、I。2.工序E延迟了1个月的时间,工序F与计划一致,工序G提前了1个月。从时标网络图中可以看出关键线路为A→B→E→H→I,E工作是关键工作,其直接影响紧后工程H的最早开始时间延迟1个月,影响总工期1个月;F工作对现场没有影响;G工作的提前均不影响其紧后工作的最早开始时间与总工期。3.若后续工作依旧按照原进度施工,那么则总工期延长1个月,即13个月完成。绘制第9个月开始的早时标网络计划如下图:4.工序E的进度偏差是因为建设单位供应材料不及时的原因所导致的,且在关键线路上,非施工单位原因导致的延期,所以工期索赔成立。5.8月底三个费用值:(1)计划工作预算费用=A+B+C+D+2/3E+F=30+60+25+30+100+60=305万元(即计划线上的累计值)(2)已完工作预算费用=305-1/3E+1/2G=305-50+50=305万元  或:已完工作预算费用=A+B+C+D+1/3E+F+1/2G=30+60+25+30+50+60+50=305万元(3)已完工作实际费用=300万元评价指标如下:进度偏差=305-305=0万元,表示进度没有偏差。费用偏差=305-300=5万元,表示费用节约5万元。
转载请注明原文地址:https://tihaiku.com/jzgc/204621.html

最新回复(0)
