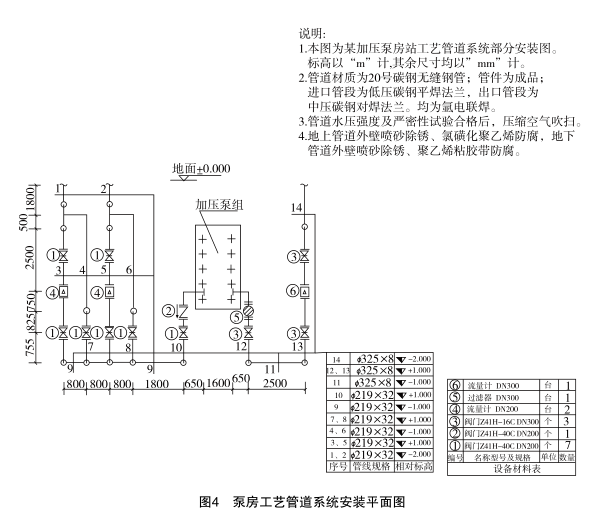

Ⅱ.管道和设备工程 工程背景资料如下: 1.图4为某加压泵房工艺管道系统安装

admin2022-08-02  62

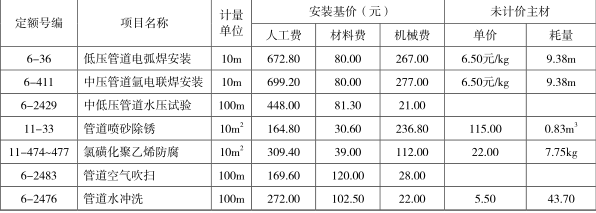

问题 Ⅱ.管道和设备工程工程背景资料如下:1.图4为某加压泵房工艺管道系统安装的截取图。2.假设管道的清单工程量如下:低压管道:Φ325×8管道21m;中压管道:Φ219×32管道32m,Φ168×24管道23m,Φ114×16管道7m。3.相关分部分项工程量清单统一项目编码见表9。表9?相关分部分项工程量清单统一项目编码4.Φ219×32碳钢管道工程的相关定额见表10。表10?Φ219×32碳钢管道工程的相关定额该工程的人工单价为80元/工日,管理费和利润分别按人工费的83%和35%计。【问题】1.按照图4所示内容,列式计算管道、管件安装项目的清单工程量。2.按照背景资料2、3中给出的管道工程量和相关分部分项工程量清单统一编码,图4规定的管道安装技术要求和及所示法兰数量,根据《通用安装工程工程量计算规范》(GB50856-2013)、《建设工程工 程量清单计价规范》(GB50500-2013)的规定,编制管道、法兰安装项目的分部分项工程量清单,填入 表11“分部分项工程和单价措施项目清单与计价表”中。表11?分部分项工程和单价措施项目清单与计价表工程名称:某泵房 标段:工艺管道系统安装 第1页 共1页3.按照背景资料4中的相关定额,根据《通用安装工程工程量计算规范》(GB50856-2013)、《建设 工程工程量清单计价规范》(GB50500-2013)的规定,编制Φ219×32管道(单重147.50kg/m)安装分 部分项工程量清单综合单价分析表,填入表12“综合单价分析表”中。(注:数量栏保留三位小数,其余保留两位小数)表12   综合单价分析表工程名称:某泵房        标段:工艺管道系统安装        第1页   共1页

选项

答案

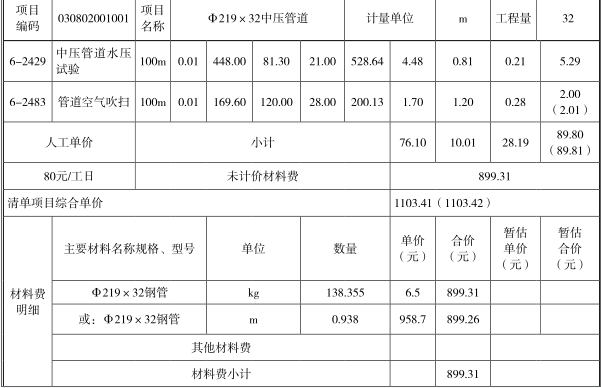

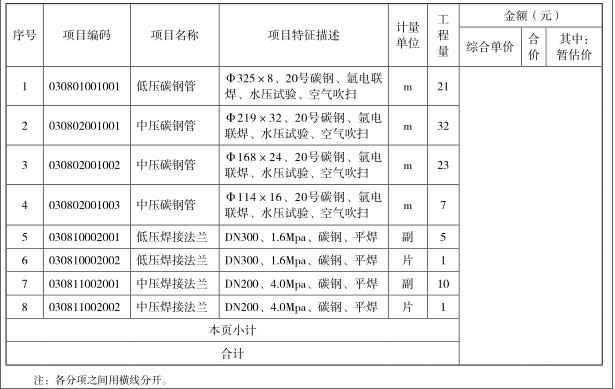

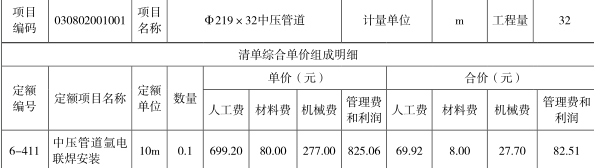

解析 Ⅱ.管道和设备工程1.工程量计算:(1)Φ325×8碳钢管道工程量计算式:地上工程量=1.0+2.5+0.75+0.825+0.755+1.0+1.0+0.755+0.825+0.75+0.65=10.81(m)地下工程量=1.8+0.5+2.0+1.0+2.5+1.0=8.80(m)Φ325×8碳钢管道工程量=10.81+8.80=19.61(m)(2)Φ219×32碳钢管道工程量计算式:地上工程量=(1.0+2.5+0.75+0.825+0.755+1.0) ×2+(1.0+0.755+0.825+1.0) ×2+1.0+0.755+0.825 +0.75+0.65=24.80(m)地下工程量=(1.8+0.5+1.0+1.0)×2+(0.8+0.5+2.5+0.75+1.0)×2+0.8×3+1.8+1.0×5=28.90(m)Φ219×32碳钢管道工程拭=24.80+28.90=53.70(m)(3)管件工程量计算式:DN300弯头工程量=2+2+2+1=7(个)DN200弯头工程量=(2+2)×2+(1+2)×2+1×4+1+2+1=22(个)DN200三通工程量=1×2+1×3=5(个)2.填写分部分项工程和单价措施项目清单与计价表,见表23。表23?分部分项工程和单价措施项目清单与计价表工程名称:某泵房 标段:工艺管道系统安装 第1页 共1页3.填写综合单价分析表见表24。表24?综合单价分析表工程名称:某泵房 标段:工艺管道系统安装 第1页 共1页
转载请注明原文地址:https://tihaiku.com/jzgc/204618.html

最新回复(0)
