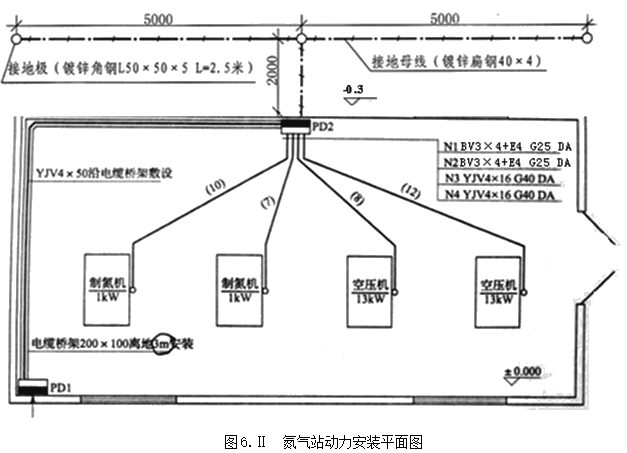

工程背景资料如下: 1.某氮气站动力安装工程如图6.Ⅱ所示。 2.该工程

admin2022-08-02  16

问题 工程背景资料如下:1.某氮气站动力安装工程如图6.Ⅱ所示。2.该工程的相关定额、主材单价及损耗率表见表6.Ⅱ.1。3.该工程的人工费单价(综合普工、一般技工和高级技工)为100元/工日,管理费和利润分别按人工费的55%和45%计算。4.相关分部分项工程量清单编码及项目名称见表6.Ⅱ.2。说明:1.PD1、PD2均为定型动力配电箱,落地式安装,其尺寸为900×2000×600(宽×高×厚)。基础型钢用10#槽钢制作,其重量为10kg/m。2.PD1至PD2电缆沿桥架敷设,其余电缆、电线均穿钢管敷设,埋地钢管标准高为-0.2m。埋地钢管至动力配电箱出口处高出地坪+0.1m。3.4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根长0.8m同管径的金属软管。4.连接电机处,出管口后电线、电缆的预留长度为1m。电缆头为户内干包式,考虑配电箱内和电机处的电力电缆头需要预留最小检修长度。5.电缆桥架(200×100)的水平长度为22m。6.电缆保护管水平长度见图中括号内数字,单位为m。7.接地母线采用40×4镀锌扁钢,埋深0.7m,由室外进入外墙皮后的水平长度为0.5m,出地面后至配电箱内的长度为0.8m,室内外地坪高差0.3m。8.接地电阻要求小于4Ω。9.表6.Ⅱ.1中数据为计算该动力安装工程的相关费用。问题:1.根据图示内容和《通用安装工程工程量计算规范》(GB50856-2013)的规定,列式计算电缆保护管、电缆敷设、电缆桥架、接地母线、配管、配线的工程量。2.依据《通用安装工程工程量计算规范》(GB50856-2013)的规定和所给出的项目编码,填写表6.Ⅱ.3“分部分项工程和单价措施项目清单与计价表”。3.根据定额表,填写完成表6.Ⅱ.4配电箱“清单综合单价分析表”。4.某投标人拟按以下数据进行该工程的投标报价。假设该安装工程计算出的各分部分项工程工料机费用合计为100万元,其中人工费占10%。安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计2万元,其他措施项目清单费用按3万元计。施工管理费、利润分别按人工费的54%、46%计。暂列金额1万元,专业工程暂估价2万元(总承包服务费按3%计取),不考虑计日工费用。规费按5%费率计取(以分部分项工程费、措施项目费、其他项目费为基数);前述费用中均不含可抵扣的进项税税额。增值税税率按一般计税方法计取。编制表6.Ⅱ.5单位工程投标报价汇总表,并列出计算过程。(计算过程和结果均保留两位小数)

选项

答案

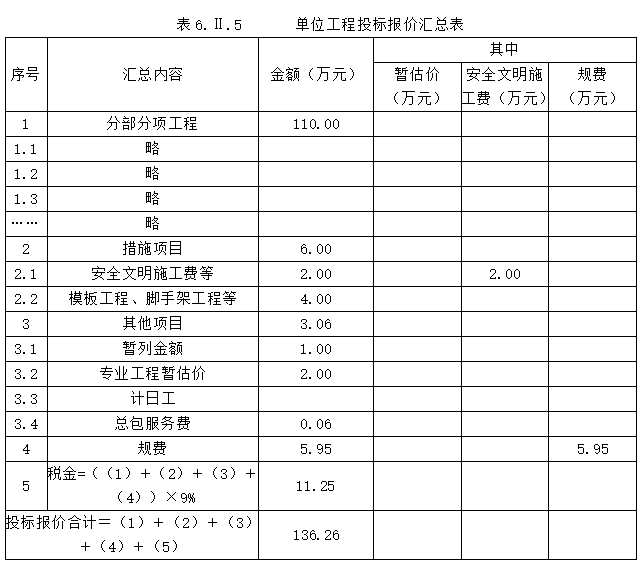

解析 问题1:1.钢管Φ25工程量计算:10+7+(0.2+0.1)×2+(0.2+0.3+0.2)×2=19(m)2.钢管Φ40工程量计算:8+12+(0.2+0.1)×2+(0.2+0.3+0.2)×2=22(m)3.配线BV4mm2工程量计算:{10+7+(0.2+0.1)×2+(0.2+0.3+0.2)×2+[1+(0.9+2)]×2}×4=26.8×4=107.2(m)(两个预留规则,电机处出管口后预留1m、配电箱盘面尺寸半周长)4.电缆YJV4×16工程量计算:8+12+(0.2+0.1)×2+(0.2+0.3+0.2)×2+(1+2+1.5+1.5)×2=34(m)34×(1+2.5%)=34.85(m)5.电缆桥架200×100工程量计算:22+[3-(2+0.1)]×2=23.8(m)6.电缆YJV4×50工程量计算:22+[3-(2+0.1)]×2+(0.9+2+1.5)×2=32.6(m)(1.5m是每个电力电缆头预留的最小检修余量)考虑2.5%的附加长度,总长度为32.6×(1+2.5%)=33.42(m)7.接地母线工程量计算:接地母线图示长度=0.8+0.3+0.7+0.5+2+5+5=14.3(m)考虑3.9%的附加长度,总长度为=14.3×1.039=14.86(m)问题2:问题3:配电箱综合单价计算:说明:配电箱项目特征包括:名称,型号,规格,基础形式、材质、规格,接线端子材质、规格、端子板外部接线材质、规格,安装方式。工作内容包括:本体安装,基础型钢制作、安装,焊、压接线端子,补刷(喷)油漆,接地。配电箱底盘尺寸(0.9+0.6)×2=3(m)基础型钢10#槽钢的净量:3m×10kg/m=30(kg),消耗量为30×(1+5%)=31.5(kg)[69.66+31.83+0+69.66×(55%+45%)+2000]+{[5.02+1.32+0.41+5.02×(55%+45%)]×30+31.5×3.5}+{[9.62+3.35+0.93+9.62×(55%+45%)]×3}=2171.15+(353.1+110.25)+70.56=2705.06(元/台)问题4:各项费用的计算过程如下:1.分部分项工程清单计价合计=100+100×10%×(54%+46%)=110.00(万元)2.措施项目清单计价如下:(1)脚手架搭拆费=100×10%×8%+100×10%×8%×25%×(54%+46%)=0.8+0.2=1.00(万元)(2)安全防护、文明施工措施费=2.00(万元)(3)其他措施项目费=3.00(万元)措施项清单计价合计=1+2+3=6.00(万元)3.其他项目清单计价合计=暂列金额+专业工程暂估价+总承包服务费=1+2+2×3%=3.06(万元)4.规费=(分部分项工程费+措施项目费+其他项目费)×5%=(110+6+3.06)×5%=5.95(万元)5.税金=(110+6+3.06+5.95)×9%=125.01×9%=11.25(万元)6.投标报价合计=110+6+3.06+5.95+11.25=136.26(万元)
