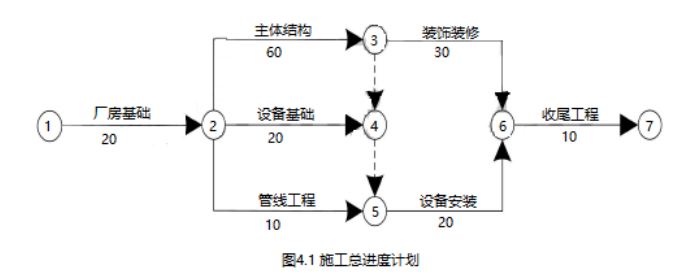

[背景材料]某工业项目,业主采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期为120天;工期每提前(或拖后)1天,奖励(或罚款) 1万元(含规费、税金)。工程项目开工前,承包商编制了施工总进度计划,如图4.1所示(时间单位:天),并得到监理人的批准。
工程项目施工过程中,发生了如下事件:事件1:厂房基础施工时,地基局部存在软弱土层,因等待地基处理方案导致15名工人窝工4天、机械闲置4个台班(台班费为1200元/台班,台班折旧费为700元/台班);地基处理产生工料机费用6000元;基础工程量增加50m3(综合单价:420元/m3)。地基处理和基础工程量增加造成厂房基础作业时间延长2天。事件2:7月10日~7月11日,用于主体结构的施工机械出现故障;7月11日~7月13日该地区供电全面中断。施工机械故障和供电中断导致主体结构工程停工4天、30名工人窝工4天,一台租赁机械闲置4天(每天1个台班,机械租赁费1500元/天),其他作业未受到影响。事件3:设备基础施工后,由于业主方更换了部分设备型号,要求拆除部分基础重新施工,拆除用工10个工日,机械2个台班( 台班单价300元/台班,其中折旧费200元/台班)。重新施工基础20m3,综合单价450元/m3。设备基础拆除和重新施工共用10天。事件4:在装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工36个工日。业主调换生产设备费用为1. 8万元,承包商重新购置门窗的费用为7000元,作业时间均延长2天。事件5:鉴于工期拖延较多,征得监理人同意后,承包商在设备安装作业完成后将收尾工程提前,与装饰装修作业搭接5天,并采取加快施工措施使收尾工作作业时间缩短2天,发生赶工措施费用8000元。问题:1.分别说明承包商能否就上述事件1~事件5向业主提出工期和(或)费用索赔,并说明理由。2.承包商在事件1~事件5中得到的工期索赔各为多少天工期索赔共计多少天该工程的实际工期为多少天工期奖(罚)款为多少万元3.如果该工程人工工资标准为120元/工日,窝工补偿标准为40元/工日,管理费和利润为工料机费用之和的15%,规费和税金为工料机管理费利润之和的18%。因发生甲方的风险事件导致的工人窝工和机械闲置费用,只计取规费和税金,因甲方的责任事件导致的工人窝工和机械闲置,除计取规费和税金外,还应补偿现场管理费,补偿标准约定为窝工人工和机械费之和的5%。分别计算承包商在事件1~事件4中得到的费用索赔各为多少元费用索赔总额为多少元(费用以元为单位,计算结果取整)
选项
答案
解析
问题1
事件1:能够提出工期和费用索赔,因为厂房基础为关键工作,地基局部存在软弱土层属于业主应承担的责任,给承包商造成的费用损失应由业主方承担。
事件2:不能就7月10日~11日施工机械故障提出工期和费用索赔,因为施工机械故障属于承包商应承担的风险;但能够就7月12~13 日供电中断提出工期和费用索赔,因为主体结构为关键工作,供电中断属于业主应承担的风险,给承包商造成的费用损失由业主承担。
事件3:可以提出费用索赔,但不能提出工期索赔。更换设备型号是业主方的责任,给承包商造成的费用损失应由业主方承担。但延误的工期没有超过该工作的总时差,所以不能索赔工期。
事件4:能够提出工期索赔,因为遭遇台风袭击属于不可抗力,是双方共同承担的风险,装饰装修工程为关键工作;可以提出下列费用索赔:门窗重新购置费用应由业主承担。但由业主购买的设备不可以索赔,承包商窝工36个工日不可以索赔。
事件5:不可提出工期和费用索赔,因为通过加快施工使工期缩短,应按工期奖(罚)处理,发生的赶工措施费用应由承包商承担。
问题2.
事件1:工期索赔6天;
事件2:工期索赔2天;
事件3:工期索赔0天;
事件4:工期索赔2天;
事件5:工期索赔0天;
总计工期索赔: 6+2+2=10天
该工程实际工期为: 120+6+4+2 -5-2=125天
工期奖励款为: [ (120+10) -125]×1=5万元
问题3.
事件1:
(1)人工窝工费和机械闲置索赔款额为:(15×4×40+4×700)× ( 1+5%)×(1+18%)=6443 (元)
(2)地基处理索赔款额为: 6000×(1+15%)×(1+18%)=8142 (元)
(3)基础工程量增加索赔款额为: 50×420×(1+18%)=24780 (元)
合计: 6443+8142+24780=39365 (元)
事件2:
人工窝工费和机械闲置索赔款额为:
(30×2×40+1500×2) × (1+18%)=6372 (元)
事件3:
(1)拆除费用: (10×120+300×2) × (1+15%)×(1+18%)=2443 (元)
(2) 重新施工基础费用: 450×20×( 1+18%)=10620 (元)
合计: 2443+10620=13063 (元)
事件4:
承包商重新购置门窗费用索赔款额为:7000×(1+18%)=8260 (元)
费用索赔总额为: 39365+6372+13063+8260=67060 (元)
转载请注明原文地址:https://tihaiku.com/jzgc/204543.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
资料背景 某新建办公楼工程,总建筑面积68000m2,地下2层,地上30层
背景资料: 某新建仓储工程,建筑面积8000m2,地下1层,地上1层,釆用
背景: 某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地
背景: 某医院门诊楼,位于市中心区域,建筑面积28326m2,地下1层,地上1
背景: 某市建筑公司承建本市新闻文化中心(东楼)工程,总建筑面积约64394m
背景: 某现浇钢筋混凝土框架一剪力墙结构办公楼工程,地下1层,地上16层,建筑
背景: 某钢筋混凝土框架结构标准厂房建筑,高2层,无地下室,框架柱柱距7.6m
下列用于建筑幕墙的材料或构配件中,通常无需考虑承载能力要求的是( )。A、连接角
关于建设工程招标投标的说法,错误的有( )。A、应遵循公开、公平、公正和诚实信用
一级动火作业的防火安全技术方案应由( )组织编制。A、项目负责人 B、项目技
随机试题
Allofuswouldagreethatinordertobesuccessfulinthepresent-daysoci
AbstractsI.ABSTRACTSA.Descriptiveabstract—【T1】_____ofworkyoucompleted
Whatoursocietysuffersfrommosttodayistheabsenceofconsensusaboutw
描述一个职位的任职者做什么、如何做以及在何种条件下做的陈述性书面文件是( )A
关于合同争议调解程序说法错误的是()A.及时了解合同争议的全部情况,包括进行调
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
下列结束语不应该出现在报告中的是()。A.请审阅 B.特此报告 C.以上报告
《中华人民共和国进出口商品检验法》规定必须进行检验的进出口商品以外的进出口商品,
根据项目融资程序,评价项目风险因素应在()阶段进行。A.投资决策分析 B
某男性印染工,年龄45岁,工龄约10年,突然感到头痛、头晕、口唇及指端发绀而送急
最新回复
(
0
)
