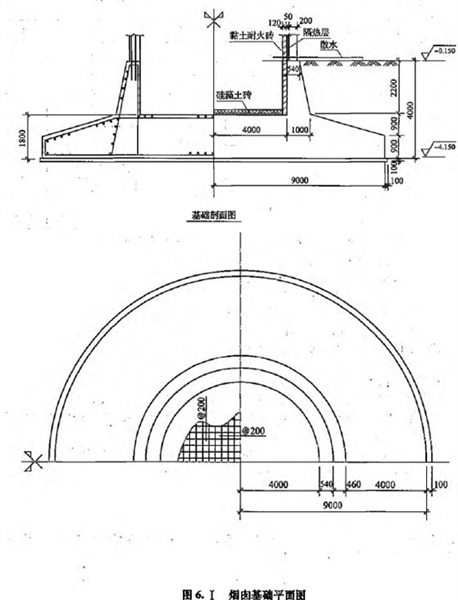

某钢筋混凝土圆形烟囱基础设计尺寸,如图6.1所示。其中基础垫层采用C15混凝土,

admin2022-08-02  37

问题 某钢筋混凝土圆形烟囱基础设计尺寸,如图6.1所示。其中基础垫层采用C15混凝土,圆形满堂基础采用C30混凝土,地基土壤类别为三类土,土方开挖底部施工所需的工作面宽度为300mm,放坡系数为1:0.33,放坡自垫层上表面计算。1 、根据上述条件,按《建设工程工程量清单计价规范》(GB 50500-2013)的计算规则,在答题纸表6.I.1“工程量计算表”中,列式计算该烟囱基础的平整场地、挖基础土方、垫层和混凝土基础工程量。平整场地工程量按满堂基础底面积乘2.0系数计算,圆台体体积计算公式为V=1/3×h×π×(r12+r22+r1×r2)。6.I.1 工程量计算表2 、根据工程所在地相关部门发布的现行挖、运土方预算单价,见表6.I.1“挖、运土方预算单价表”,施工方案规定,土方按90%机械开挖、10%人工开挖,用于回填的土方在20m内就近堆存,余土运往5000m范围内指定地点堆放。相关工程的企业管理费按工程人材机费用之和的7%计算,利润按工程人材机费用之和的6%计算。编制挖基础土方(清单编码为010101003)的清单综合单价,填入答题纸表6.I.2“工程量清单综合单价分析表”。 表6.I.1   挖、运土方预算单价表 单位:m3表6.I.2 工程量清单综合单价分析表工程名称:钢筋烟囱3 、利用第1、2问题的计算结果和以下相关数据,在答题纸表6.I.3“分部分项工程量清单与计价表”中,编制该烟囱基础分部分项工程量清单与计价表。已知相关数据:①平整场地,编码010101001,综合单价1.26元/m2;②挖基础土方,编码010101004;③土方回填,人工分层夯填,编码010103001,综合单价15.00元/m3;④C15混凝土垫层,编码010501001,综合单价460.00元/m3;⑤C30混凝土满堂基础,编码010501004;综合单价520.00元/ m3。表6.I.3 分部分项工程量清单与计价表

选项

答案

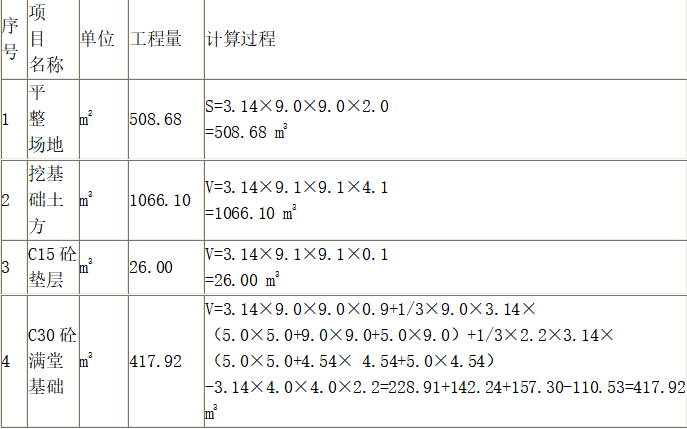

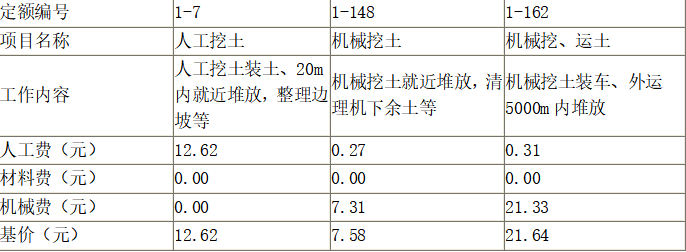

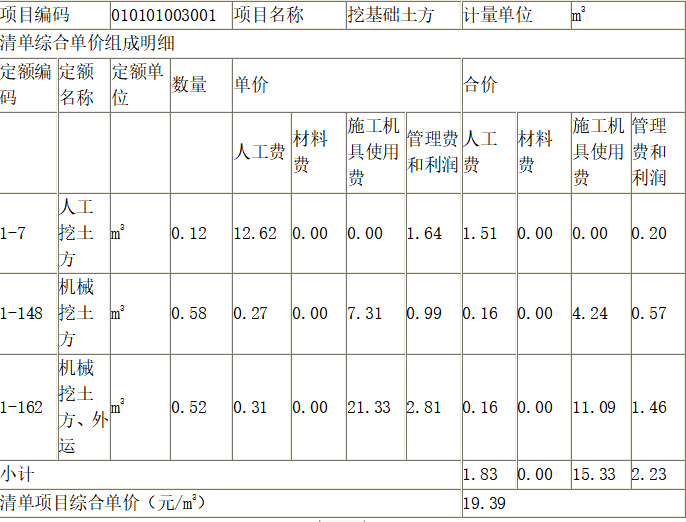

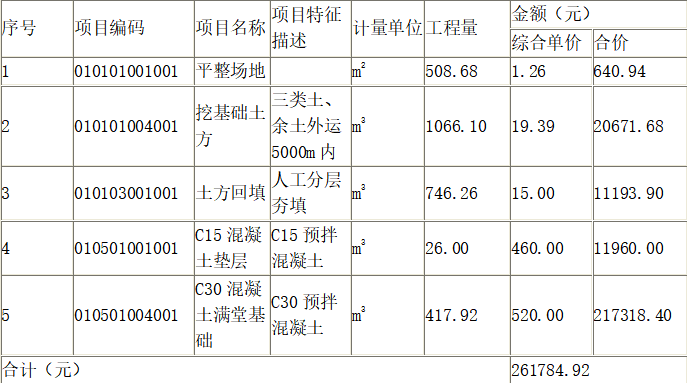

解析 【1】 表6.I.1 工程量计算表【2】1.土方工程量计算过程:(1)开挖土方量:V=1/3×3.14×4.0×[(9.0+0.1+0.3)2+(9.4+4.0×0.33)2+9.4×10.72] +3.14×9.4×9.4×0.1=1300.69(m3)(2)回填土方量:V=1300.69-26.00-417.92-3.14×4.0×4.0×2.2=746.24(m3)(3)外运余土方量:V=1300.69-746.24=554.45(m3)2.综合单价分析表中数量计算过程:(1)人工挖土方就地堆存:V=1300.69×10%/1066.10=0.12(m3)(2)机械挖土方就地堆存:V=(1300.69-1300.69×10%-554.45)/1066.10=0.58(m3)(3)机械挖土外运5000m内:V=554.45/1066.10=0.520(m3)表6.I.2 工程量清单综合单价分析表工程名称:钢筋烟囱【3】表6.I.3 分部分项工程量清单与计价表
转载请注明原文地址:https://tihaiku.com/jzgc/204415.html

最新回复(0)
