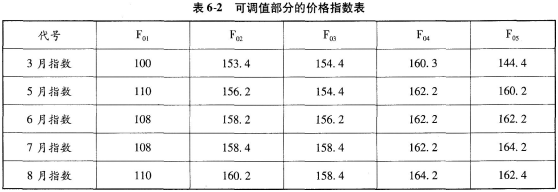

问题 背景:某承包商于某年承包某外资工程项目施工任务,该工程施工时间从当年5月开始至8月,与造价相关的合同内容有: 1.工程合同价1500万元,工程价款采用调值公式动态结算。该工程中有A、B、C、D、E共5项属于可调值价款,对应价款分别占合同价的35%、23%、12%、8%、7%。 2.开工前业主向承包商支付合同价20%的工程预付款,在工程最后两个月平均扣回。 3.工程款逐月结算。业主自第一个月起,从给承包商的工程款中按5%的比例扣留质量保证金。 4.该合同的原始报价日期为当年3月1日。结算各月份的工资、材料价格指数如表6-2所示。未调值前各月完成的工程情况为: 5月份完成工程200万元,本月业主供料部分材料费为5万元。 6月份完成工程300万元。 7月份完成工程400万元。另外,由于业主方设计变更,导致工程局部返工,造成拆除材料费损失1500元,人工费损失1000元,重新施工人工、材料等费用合计1.5万元。 8月份完成工程600万元。另外,由于施工中采用的模板形式与定额不同,造成模板增加费用3000元。 问题: (1)工程预付款是多少?工程预付款从哪个月开始起扣,每次扣留多少? (2)确定每月业主应支付给承包商的工程款。

选项

答案

解析 本案例主要考核调值公式法的应用,对于动态结算方法及其计算,工程质量保证金和预付款的处理,要达到能够熟练运算的地步。
[解析]
问题(1):
工程预付款=1500×20%=300(万元)
工程预付款从7月份开始起扣,每次扣300/2=150(万元)
问题(2):
每月业主应支付的工程款:
5月份:
工程量价款=200×(0.15+0.35×110/100+0.23×156.2/153.4+0.12×154.4/154.4+0.08×162.2/160.3+0.07×160.2/144.4)=209.56(万元)
业主应支付工程款;209.56×(1-5%)-5=194.08(万元)
6月份:
工程量价款=300×(0.15+0.35×108/100+0.23×158.2/153.4+0.12×156.2/154.4+0.08×162.2/160.3+0.07×162.2/144.4)=313.85(万元)
业主应支付工程款=313.85×(1-5%)=298.16(万元)
7月份:
工程量价款=400×(0.15+0.35×108/100+0.23×158.4/153.4+0.12×158.4/154.4+0.08×162.2/160.3+0.07×164.2/144.4)+0.15+0.1+1.5=421.41(万元)
业主应支付工程款=421.41×(1-5%)-150=250.34(万元)
8月份:
工程量价款=600×(0.15+0.35×110/100+0.23×160.2/153.4+0.12×158.4/154.4+0.08×164.2/160.3+0.07×162.4/144.4)=635.39(万元)
业主应支付工程款=635.39×(1-5%)-150=453.62(万元)
