首页
登录
建筑工程

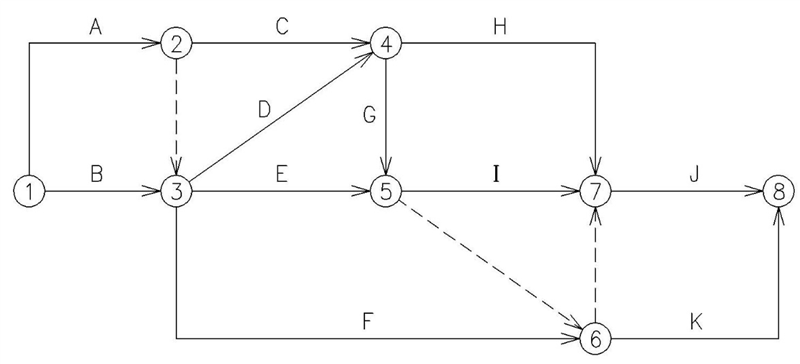

【背景资料】某施工单位编制的某工程网络图,如图2.1所示,网络进度计划原始方案各
【背景资料】某施工单位编制的某工程网络图,如图2.1所示,网络进度计划原始方案各
admin
2022-08-02
51
问题
【背景资料】某施工单位编制的某工程网络图,如图2.1所示,网络进度计划原始方案各工作的持续时间和估计费用,如表2.1所示。若施工合同规定:工程工期93天,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。
问题:1. 在答题纸图2.2上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。

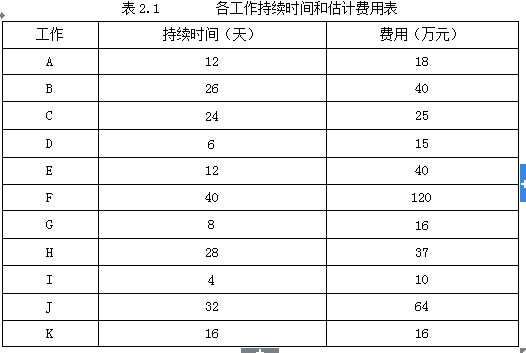

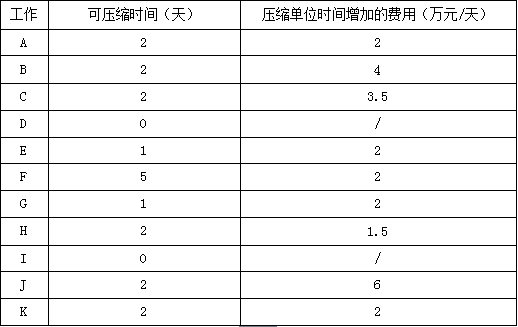

问题2.计算按网络进度计划原始方案实施时的综合费用。 问题3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表2.2所示。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。表2.2
选项
答案
解析

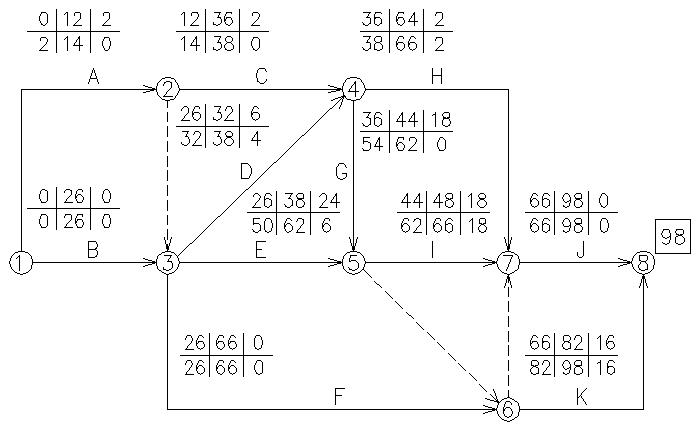

问题1.
关键路线:①―③―⑥―⑦―⑧(或关键工作为B、F、J) 工期:98天 问题2. 原始方案估计费用:18+40+25+15+40+120+16+37+10+64+16=401(万元) 延期罚款:5×(98-93) =25(万元) 综合费用为:401+25 = 426(万元) 问题3. 第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F工作为对象压缩2天。增加费用:2天×2万元/天 = 4万元 第二次调整优化:ACHJ与BFJ同时成为关键工作,选择H工作和F工作作为调整对象,各压缩2天。增加费用:2天×(1.5万元/天+2万元/天)= 7万元 第三次调整优化:ACHJ与BFJ仍为关键工作,选择A工作和F工作作为调整对象,各压缩1天。 增加费用:1天×(2万元/天+2万元/天)= 4万元 优化后的关键线路为:①―③―⑥―⑦―⑧(或关键工作为A、C、H、J) 和 ①―②―④―⑦―⑧(或关键工作为B、F、J) 工期: 98-2-2-1=93(天) 最低综合费用:401+4+7+4=416(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/204210.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
根据《混凝土结构工程施工质量验收规范》(GB50204),预应力混凝土结构中,严
根据《建设T程项目管理规范》(GB/T50326),分部分项工程实施前,应由()
根据《建筑工程施工质量验收统一标准》(GB00300),建筑工程质量验收的最小单
根据《建筑工程施工质量验收统一标准》(GB50300),单位工程竣工验收应由()
施工现场进行一级动火作业前,应由()审批。A、安全监理工程师B、企业安全管理部
根据《民用建筑工程室内环境污染控制规范》(GB50325)的有关规定,属Ⅱ类要求
关于砌体工程施工的做法,正确的是()A、宽度为350mm的洞口上部未设置过梁B
建筑工程施工质量检查中的“三检制”制度是指()A、各道工序操作人员自检、互检和专
某不上人吊顶工程,下列做法错误的是()A、预埋件、钢筋吊杆进行了防锈处理B、安
砖砌体工程中可设置脚手眼的墙体或部位是()A、120mm厚墙B、砌体门窗洞口两
随机试题
Cutsinpricesformilk,butter,andcheesewillbe______bydirectpaymentsto
电子教案是课件的一部分。()
尸检发现肾脏肿大,包膜易剥,表面光滑,呈红色,可见小出血点,切面皮质增厚,皮髓分
公司主要的财务报表不包括()。A.资产负债表 B.利润表 C.现金流量表
某市环城高速路K8+300m处有一座主跨为2m--30m预应力混凝土简支空心板梁
蛤蚧的主产地为A.四川 B.海南 C.辽宁 D.湖北 E.广西
建设项目管理的时间范畴是“自建设项目开始至建设项目完成”,( )。A:对业主方
Thechangeinthatvillagewasmiraculou
数学课上,林老师让全班学生都用老师喜欢的一种方式解题。林老师的做法( )。A.
心房颤动时.预防动脉栓塞最有效的药物是A.阿司匹林 B.华法林 C.肝素
最新回复
(
0
)
