【背景资料】某项目业主采用工程量清单招标确定中标人。甲、乙双方于2017年1月3

admin2022-08-02  34

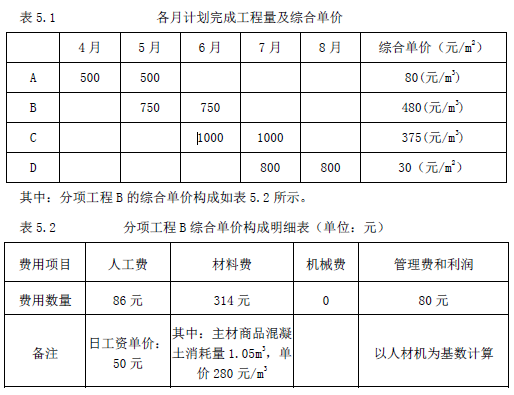

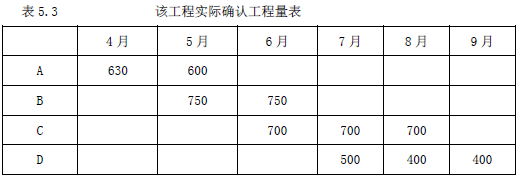

问题 【背景资料】某项目业主采用工程量清单招标确定中标人。甲、乙双方于2017年1月31日签订了施工合同。合同规定4月1日开工,工期5个月。该工程项目由A、B、C、D四个分项工程组成,各月计划完成工程量及综合单价见表5.1。合同中有关付款条款如下:1.单价措施项目费用40万元,结算时不调整,在计划工期内均匀支付;2.总价措施项目费用以分部分项工程费用和单价措施项目费用的10%计取,开工前与材料预付款同时支付。竣工结算时按分部分项工程费用和单价措施项目费用的变化调整。3.暂列金额10万元,规费和税金综合费率为18%。4.开工前甲方向乙方支付分部分项工程价款(含规费税金)的20%作为材料预付款。预付款从工程开工后的第2个月起分3个月均摊抵扣。5.工程进度款按月结算,甲方每月支付乙方工程款的80%。6.分项工程实际工程量超过计划工程量的±15%以上时,该分项工程超出部分的工程量的综合单价调整系数为0.95和1.05。7.材料价格按造价部门颁布的文件和价格指数调整。8.工期奖罚2万元/月(含规费税金)。9.该工程实际确认的工程量见表5.3。【问题】1.列式计算签约合同价款、材料预付款、开工前甲方应支付的总价措施项目工程价款。2.当地造价管理部门颁布的商品混凝土1月份价格指数为110,5、6月份价格指数为125,计算6月份业主应支付的工程款为多少万元?3.列式计算该项目的实际总造价。

选项

答案

解析 问题1. 分项工程费用=(1000×80+1500×480+2000×375+1600×30)÷10000=159.8万元
单价措施项目费用=40万元
总价措施项目费用=(159.8+40)×10%=19.98万元 签约合同价款=(159.8+40+19.98+10)×(1+18%)=271.14万元
工程预付款=159.8×(1+18%)×20% =37.713万元
总价措施费用=19.98×(1+18%)×80%=18.861万元
问题2.
原合同价款=[(750×480+700×375)÷10000+40÷5)]×(1+18%)=82.895万元
管理费和利润率=80÷(86+314)×100%=20%
材料调整=750×1.05×280×(125÷110-1)×(1+20%)×(1+18%)÷10000=4.258万元
业主应支付工程款=(82.895+4.258)×80%-37.713÷3=57.151万元
问题3. 分项工程费用:
A:1000×(1+15%)=1150
[1150×80+(1230-1150)×80×0.95]/10000=9.808
B:1500×480/10000=72
1500×1.05×280×(125/110-1) ×(1+20%)/10000=7.216
小计:79.216
C:(700+700+700)×375/10000=78.75
D:(1600-1300)/1600×100%=18.75%>15%
1300×30×1.05/10000=4.095
分项工程费合计:
9.808+79.216+78.75+4.095=171.869
单价措施项目费用=40
总价措施项目费用=(171.869+40)×10%=21.187
实际总造价:(171.869+40+21.187)×(1+18%)-2=273.006万元
转载请注明原文地址:https://tihaiku.com/jzgc/204206.html

最新回复(0)
