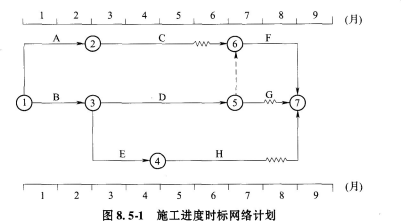

问题 某建设单位于2008年12月签订了土石方施工合同,合同工期为8个月,2009年1月开始施工。批准的施工进度时标网络计划如图8.5-1所示。合同约定.按月结算,工程的综合单价为30元/m3。结算价按项目所在地土石方工程价格指数进行调整,项目实施期间项目所在地各月的土石方工程价格指数如表8.5-1所示。假设各工作均衡施工,每月完成的工程量相同。各工作计划工程量和实际工程量如表8.5-2所示。工程施工中,由于设计图纸延迟1个月,工序G开始时间推迟1个月,并且工序G的工程量增加,使该工序工作持续时间增加1个月。问题:1.计算该合同的实际工期。2.填写费用偏差分析表8.5-3。3.计算7月末的总投资偏差和总进度偏差(用费用表示)。

选项

答案

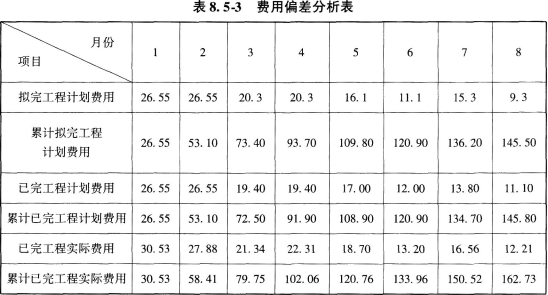

解析 问题1: 实际工期为9个月。问题2:问题3:投资偏差=已完工程计划投资-已完工程实际投资=(134.70-150.52)=-15.82(万元),超支15.82万元;进度偏差=已完工程计划投资一拟完工程计划投资=(134.70-136.20)=-1.5(万元),拖后1.5万元。
