某工程项目业主采用《建设工程工程量清单计价规范》规定的计价方法,通过公开招标,确

admin2022-08-02  52

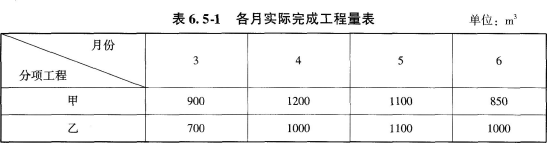

问题 某工程项目业主采用《建设工程工程量清单计价规范》规定的计价方法,通过公开招标,确定了中标人。招投标文件中有关资料如下:(1)分部分项工程量清单中含有甲、乙两个分项,工程量分别为4500m3和3200m3。清单报价中甲项综合单价为1240元/m3,乙项综合单价为985元/m3。(2)措施项目清单中环境保护、文明施工、安全施工、临时设施等四项费用以分部分项工程量清单计价合计为基数,费率为3.8%。(3)其他项目清单中包含零星工作费一项,暂定费用为3万元。(4)规费以分部分项工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计之和为基数,规费费率为4%。税金税率为3.41%。以上数据未含进项税额。在中标通知书发出以后,招投标双方按规定及时签订了合同,有关条款如下:(1)施工工期自2006年3月1日开始,工期4个月。(2)材料预付款按分部分项工程量清单计价合计的20%计,于开工前7天支付,在最后两个月平均扣回。(3)措施费(含规费和税金)在开工前7天支付50%,其余部分在各月工程款支付时平均支付。(4)零星工作费于最后一个月按实结算。(5)当某一分项工程实际工程量比清单工程量增加10%以上时,超出部分的工程量单价调价系数为0.9:当实际工程量比清单工程量减少10%以上时,全部工程量的单价调价系数为1.08。(6)质量保证金从承包商每月的工程款中按5%比例扣留。承包商各月实际完成(经业主确认)的工程量,见表6.5-1。施工过程中发生了以下事件:(1)5月份由于不可抗力影响,现场材料(乙方供应)损失1万元;施工机械被损坏,损失1.5万元。(2)实际发生零星工作费用3.5万元。问题:1.计算材料预付款。2.计算措施项目清单计价合计和预付措施费金额。3.列式计算5月份应支付承包商的工程款。4.列式计算6月份承包商实际完成工程的工程款。5.承包商在6月份结算前致函发包方,指出施工期间水泥、砂石价格持续上涨,要求调整。经双方协商同意,按调值公式法调整结算价。假定3、4、5三个月承包商应得工程款(含索赔费用)为750万元;固定要素为0.3,水泥、砂石占可调值部分的比重为10%,调整系数为1.15,其余不变。则6月份工程结算价为多少(金额单位为万元,计算结果均保留两位小数)

选项

答案

解析 问题1: 分部分项清单项目合价=4500×0.124+3200×0.0985=873.20(万元)
预付款:873.20×20%=174.64(万元)
问题2:
措施项目清单合价=873.20×3.8%=33.18(万元)
预付措施费=33.18×50%×(1+4%)×(1+3.41%)=17.84(万元)
问题3:
5月份应付工程款=(1100×0.124+1100×0.0985+33.18×50%/4+1.0)×(1+4%)
×(1+3.41%)×(1-5%)-147.64/2=249.90×1.04×1.0341×0.95-87.32=168.00(万元)
问题4:
6月份承包商完成的工程款为:
甲分项工程(4050-4500)/4500=-10%,结算价不需要调整,甲分项工程6月份清单合价为:850×0.124=105.40(万元)
乙分项工程(3800-3200)/3200=18.75%,结算价需要调整,调整部分的清单合价为:(3800-3200×1.1)×0.0985×0.9=280×0.0065=24.82(万元);不调整部分的清单合价为:(1000-280)×0.0985=70.92(万元)。
乙分项工程6月份清单合价为:24.82+70.92=95.74(万元)。
6月份承包商完成的工程款合计为:(105.40+95.74+33.18×50%×1/4+3.5)×1.04×1.0341=224.55(万元)
问题5:
原合同总价=(873.2+33.18+3.0)×1.04×1.0341=978.01(万元)
调值公式动态结算:
(750+224.55)×(0.3+0.7×10%X 1.15+0.7×90%×1.0)=974.55×1.0105=984.78(万元)
6月份结算价=(224.55+984.78-978.01)×0.95-174.64×0.5=231.32×0.95-87.32=132.43(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/204127.html

最新回复(0)
