试题二【背景资料】某施工单位编制的某工程网络图,如图2.1 所示,网络进度计划原
试题二【背景资料】某施工单位编制的某工程网络图,如图2.1 所示,网络进度计划原
admin
2022-08-02
59
问题

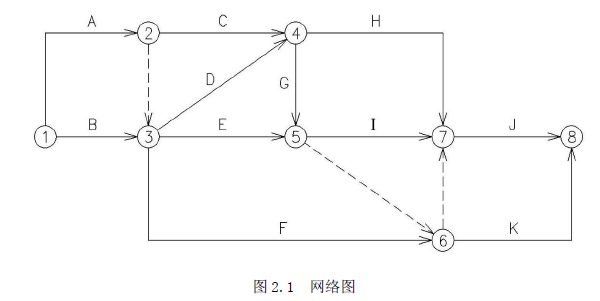

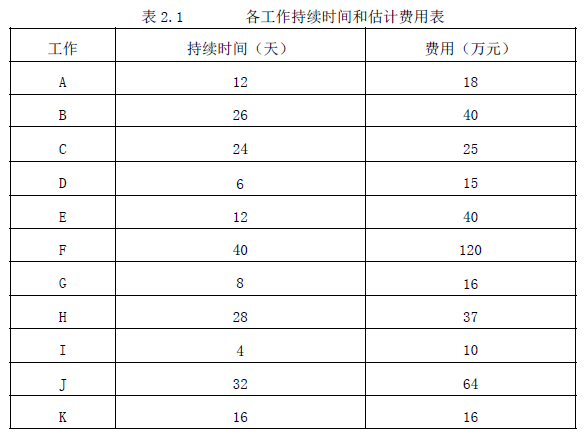

试题二【背景资料】某施工单位编制的某工程网络图,如图2.1 所示,网络进度计划原始方案各工作的持续时间和估计费用,如表2.1 所示。若施工合同规定:工程工期93 天,工期每提前一天奖励施工单位3 万元,每延期一天对施工单位罚款5 万元。

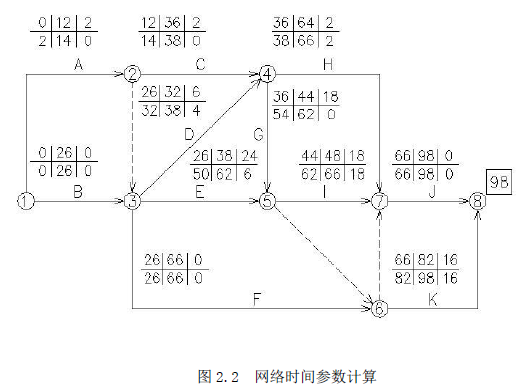

问题:1. 在答题纸图2.2 上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。

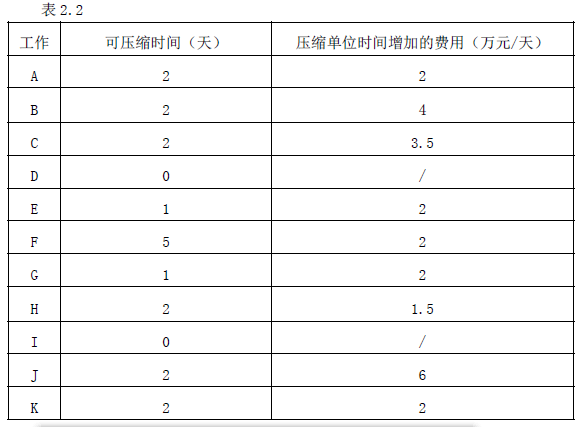

问题2.计算按网络进度计划原始方案实施时的综合费用。问题3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表2.2所示。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。
选项
答案
解析
问题1.
关键路线:①―③―⑥―⑦―⑧(或关键工作为B、F、J)工期:98 天问题2.原始方案估计费用:18+40+25+15+40+120+16+37+10+64+16=401(万元)延期罚款:5×(98-93) =25(万元)综合费用为:401+25 = 426(万元)问题3.第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F 工作为对象压缩2 天。增加费用:2 天×2 万元/天= 4 万元第二次调整优化:ACHJ 与BFJ 同时成为关键工作,选择H 工作和F 工作作为调整对象,各压缩2 天。增加费用:2 天×(1.5 万元/天+2 万元/天)= 7 万元第三次调整优化:ACHJ 与BFJ 仍为关键工作,选择A 工作和F 工作作为调整对象,各压缩1 天。增加费用:1 天×(2 万元/天+2 万元/天)= 4 万元优化后的关键线路为:①―③―⑥―⑦―⑧(或关键工作为A、C、H、J)和①―②―④―⑦―⑧(或关键工作为B、F、J)工期: 98-2-2-1=93(天)最低综合费用:401+4+7+4=416(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/204109.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
民用建筑工程根据控制室内环境污染的不同要求分为Ⅰ类和Ⅱ类,属于Ⅰ类民用建筑工程的
室内防水工程施工环境温度应符合防水材料的技术要求,并宜在()以上。A、-5℃B
根据《建设工程项目管理规范》(GB/T50326),下列关于项目经理责任制的叙述
根据《民用建筑工程室内环境污染控制规范》(GB50325),室内装修采用的天然花
根据《建设工程项目管理规范》(GB/T50326),项目职业健康安全的全面管理工
根据《建筑工程施工质量验收统一标准》(GB50300),建筑工程质量验收划分正确
有一简支梁,受力如图所示,支座A的反力RA是()kN。 图}A、1/4B、1
根据《建设工程企业资质管理制度改革方案》,关于施工企业资质的说法,正确的是(
根据《关于进一步加强建筑工程****》国家、省级等重点工程的施工现场进行防火巡查
根据《建设工程安全生产管理条例》,实行施工总承包的建设工程发生生产安全事故的,应
随机试题
Manycountrieswillnotallowcigaretteadvertisingintheirnewspapersor
LOSANGELES—HongKongimmigrantslivingintheAmericancityknownasthe"C
A.a=3,b=-1 B.a=-3,b=-1 C.a=3,b=1 D.a=
使水资源具有可再生性的原因,是由于自然界所引起的( )。A.径流 B.蒸发
不健康生活方式主要有( )。A.心理失衡 B.吸烟 C.生活无规律 D.
高中生情绪发展的特点,不包括()A.情绪体验具有延续性,丰富性,特异性 B.
为什么说制定教学设计必须了解学生,知道学生的情况?(10分)
2020年我国农产品贸易额2468.3亿美元,同比增8.0%。其中,出口额同比减
(2017年真题)下列哪些规范无权设定行政强制执行?A.法律 B.行政法规
(2019年真题)土方分层回填施工时,每层均应重点控制施工参数有()。A.虚铺
最新回复
(
0
)
