电气安装工程 某工业园区总体电缆工程中电缆沟结构如图6-Ⅲ所示,计算该电缆工

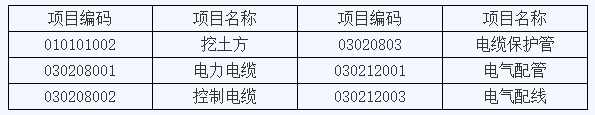

admin2022-08-02  29

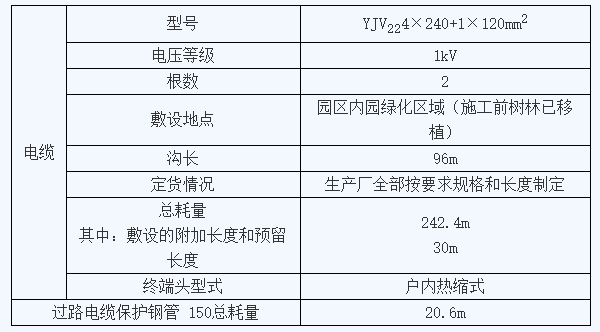

问题 电气安装工程 某工业园区总体电缆工程中电缆沟结构如图6-Ⅲ所示,计算该电缆工程的相关定额见表6-Ⅲ-1。  表6-Ⅲ-1 计算电缆工程的相关定额人工单价为58元/工日,管理费和利润分别按人工费的65%和35%计取。【问题】  1.根据电缆沟结构图和《建设工程工程量清单计价规范》(GB50500—2008)的相关规定,计算电缆、挖土方及过路保护钢管的工程量,并写出工程量计算式;选用表6-Ⅲ-2给定的统一项目编码编制“分部分项工程量清单及计价表”(见答题纸表6-Ⅲ-1,不计算计价部分)。  表6-Ⅲ-2 工程量清单统一项目编码  2.假设电缆敷设的附加长度和预留长度为40 m,其余条件不变,依据上述相关定额,计算该“电缆”项目的综合单价,并填入“工程量清单综合单价分析表”(见答题纸表6- Ⅲ-2)中。  (金额保留2位小数,其余保留4位小数)注:(1)二根电缆的起点、终点和走向完全相同。  (2)图中尺寸均以mm计。

选项

答案

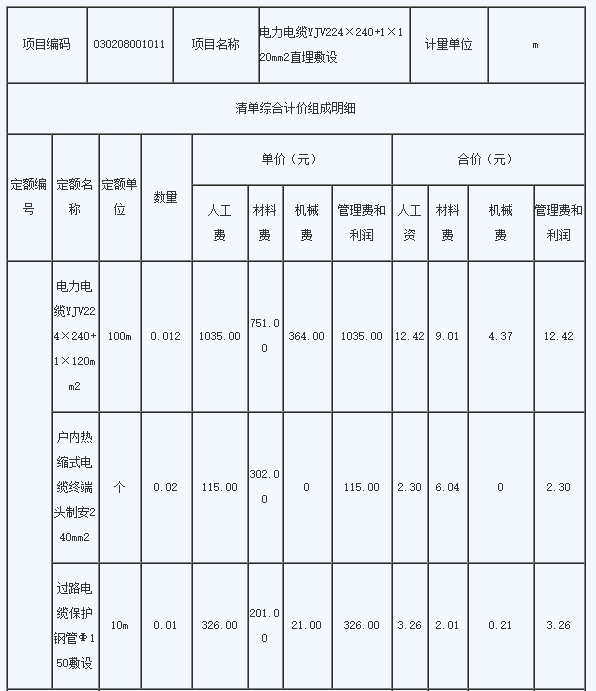

解析 1.电缆YJV224×240+1×120mm2工程量计算式:  242.4÷(1+1%)-30=210(m);  挖土方工程量计算式:过路电缆保护钢管Φ150工程量计算式:  20.6÷(1+3%)=20(m)。  填写分部分项工程清单与计价表,见表6-III-1。  表6-III-1 分部分项工程量清单与计价表2.填写工程量清单综合单价分析表,见表6-III-2。  表6-III-2 工程量清单综合单价分析表  工程名称:工业园区 标段:总体电缆工程【解析】  本案例第1问主要考查电缆工程有关项目工程量的计算以及分部分项工程量清单及计价表的编制。在电缆工程量的计算时应该考虑主材的损耗率及敷设的附加长度和预留长度,土方工程量的计算就是电缆沟的体积,过路保护钢管敷设的工程量要考虑其损耗率,根据工程量清单统一编码,可以确定分部分项工程量清单与计价表中应包括挖土方和电力电缆等项目的工程量。  本案例第2问主要考查工程量清单综合单价的计算方法。根据《建设工程工程量清单计价规范》(GB50500-2008)的相关规定,并结合背景资料中给出的相关数据,分別计算出电缆敷设、户内热缩式电缆终端头制作安装、过路电缆保护钢管敷设等定额子项目的单价和总价.进而计算得到人工单价。人工单价和未计价材料费的和即为清单项目综合单价,而材料费则主要计算电缆、户内热缩式电缆终端头和钢管等三类的费用。  考点:工程结算与决算
