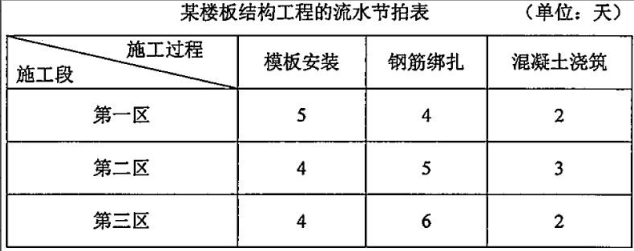

问题 某楼板结构工程由三个施工段组成,每个施工段均包括模板安装、钢筋绑扎和混凝土浇筑三个施工过程,每个施工过程由各自专业工作队施工,流水节拍如下表。该工程钢筋绑扎与混凝土浇筑之间的流水步距为(   )。A.2B.5C.8D.10

选项 A.2
B.5
C.8
D.10

答案 D

解析 2021教材P115
本题考查的是流水施工的基本组织方式。钢筋绑扎累加数列分别为4,9,15;混凝土浇筑累加数列分别为2,5,7;错位相减后依次是:4、7、10、-7,取最大值是10
