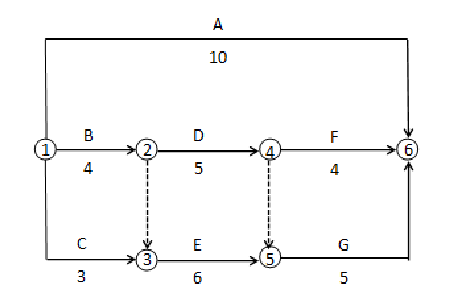

某工程双代号网络计划如下图所示。当计划工期等于计算工期时,工作 D 的自由时差和总时差分别是( )
A.2和2B.1和2C.0和2D.0和1
选项
A.2和2
B.1和2
C.0和2
D.0和1
答案
D
解析
F 和 G 最早开始时间是 9 和 10,D 最早完成时间是 9,所以自由时差是 0;由于 F 和 G 的最迟开始时间分别是 11 和 10,所以 D 的最迟完成时间是 10,计算得到 D 的总时差是 1。
转载请注明原文地址:https://tihaiku.com/jzgc/186353.html
本试题收录于:
建设工程造价管理题库一级造价工程师分类
建设工程造价管理
一级造价工程师
相关试题推荐
根据《建设工程工程量清单计价规范》附录C的规定,项目编码第五、六位数字表示的是(
在编制项目管理实施规划的施工方案确定单位工程施工顺序时,对于设备与工艺管线安装应
编制安装工程施工项目管理规划大纲时,不正确的要求是()。 A.规划大纲可由承
电气与仪表设备安装 办公自动化系统在实施阶段应包括的工作内容有()。 A
电气与仪表设备安装 防爆厂房内安装的正压通风的仪表箱,在送电之前要进行的工作
工业管道、静置设备和工艺金属结构工程安装 火炬及排气筒安装中,施工工序的一般要
工业管道、静置设备和工艺金属结构工程安装 可逆流操作的换热器种类较多,当需要的
工业管道、静置设备和工艺金属结构工程安装 能提供气、液两相充分接触机会,使传质
工业管道、静置设备和工艺金属结构工程安装 某列管换热器制造方便,易于更换管束和
工业管道、静置设备和工艺金属结构工程安装 由丙烯氨氧化制备丙烯腈时,一般应选用
随机试题
Lookatthenotesbelow.Someinformationismissing.Youwillhearapr
张艺谋所执导的电影,色彩是其中重要表意元素之一。在《红高粱》《秋菊打官司》中,运
共有四个因素影响质量:作业人员、施工机械、施工用材料和施工工艺方法。
演出合同的主要内容有()A.合同主体保证 B.利益分配 C.合同标的 D.
A.0分 B.5分 C.10分 D.15分 E.20分患者可穿脱支具提示
对试件进行各种参数测量时,其测点布置应遵循一定的原则。下列中哪一条阐述不够准确?
脂质体最适宜的制备方法是A.交联剂固化法 B.胶束聚合法 C.注入法 D.
建设单位应当将大型的人员密集场所和其他特殊建筑工程的消防设计文件报送公安机关消防
通过学习和训练,去提高人的文化和技术素质,或采取必要的辅助措施(如使用劳保用品等
某风电场升压站的110kV主接线采用变压器线路组接线,一台主变压器容量为100M
最新回复
(
0
)
