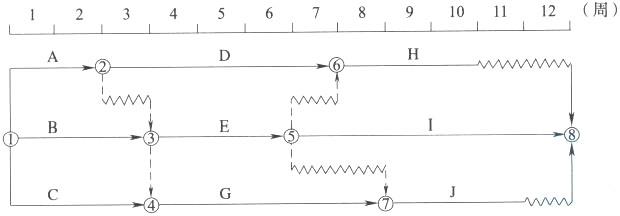

某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。 A.1

admin2022-08-02  34

问题 某工程双代号时标网络计划如下图所示,其中工作A的总时差为(   )周。A.1B.2C.3D.4

选项 A.1
B.2
C.3
D.4

答案 A

解析 2021教材P132
A工作的紧后工作D、E、G的总时差分别为2、0、1周,A工作的总时差=min(0+2,1+0,1+1)=1(周)
转载请注明原文地址:https://tihaiku.com/jzgc/185006.html

最新回复(0)
