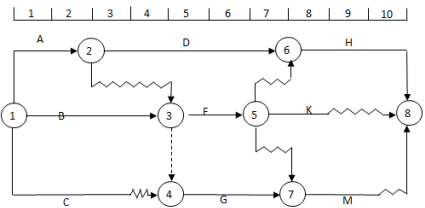

某工程双代号时标网络计划如下图所示,由此可以判断出( )。 A.工作B为关键工

admin2022-08-02  40

问题 某工程双代号时标网络计划如下图所示,由此可以判断出( )。A.工作B为关键工作B.工作C的总时差为2C.工作E的总时差为0D.工作G的自由时差为0E.工作K的总时差与自由时差相等

选项 A.工作B为关键工作
B.工作C的总时差为2
C.工作E的总时差为0
D.工作G的自由时差为0
E.工作K的总时差与自由时差相等

答案 BDE

解析 题中关键线路为 A→D→H,工作 B 为非关键工作。工作 C 的总时差=2,工作 E 的总时差=1,工作 G 的自由时差=0,工作 K 的自由时差=2,工作 K 的总时差=2。所以选项 B、D、E 正确。
转载请注明原文地址:https://tihaiku.com/jzgc/184060.html

最新回复(0)
