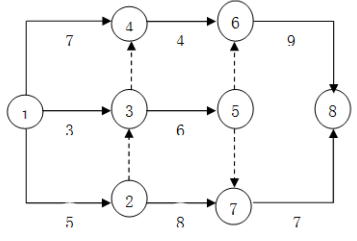

某工程双代号网络计划如下图所示,其中关键线路有( )条。 A.4 B.3

admin2022-08-02  46

问题 某工程双代号网络计划如下图所示,其中关键线路有( )条。A.4B.3C.2D.1

选项 A.4
B.3
C.2
D.1

答案 B

解析 1-4-6-8,持续时间:20;1-3-4-6-8,持续时间:16;1-3-5-6-8,持续时间:18; 1-2-7-8,持续时间:20;1-2-3-5-7-8,持续时间:18;1-2-3-4-6-8,持续时间:18;1-2-3-5-6-8,持续时间:20;1-3-5-7-8,持续时间:16。持续时间最长的线路是关键线路,有 3 条关键线路。
采用标号法确定关键线路有三条:1-4-6-8,持续时间:20;1-2-7-8,持续时间:20;和1-2-3-5-6-8,持续时间:20;
