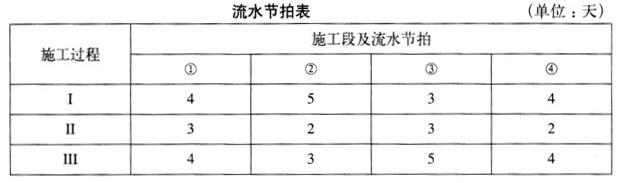

问题 某工程划分为三个施工过程、4个施工段组织流水施工,流水节拍见下表,则该工程流水施工工期为()天。A:22B:23C:26D:27

选项 A:22
B:23
C:26
D:27

答案 D

解析 本题考查的是流水施工工期。施工过程Ⅰ:4,9,12,16;施工过程Ⅱ:3,5,8,10;施工过程Ⅲ:4,7,12,16。KⅠ,Ⅱ=max[4,6,7,8,-10]=8;KⅡ,Ⅲ=max[3,1,1,-2,-16]=3。T=(8+3)+16=27。
