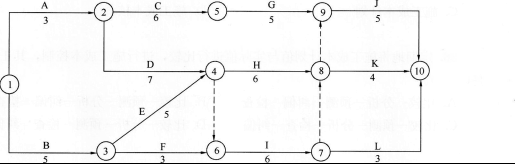

某分部工程双代号网络计划如下图所示,其中工作F的总时差和自由时差分别为( )。

考试题库2022-08-02  38

问题 某分部工程双代号网络计划如下图所示,其中工作F的总时差和自由时差分别为( )。A: 均为1B: 2和1C: 均为2D: 3和2

选项 A: 均为1
B: 2和1
C: 均为2
D: 3和2

答案 C

解析 本工作的关键路线为A→D→H→J或者B→E→H→J,总工期为21,F
的总时差和自由时差都为2。
