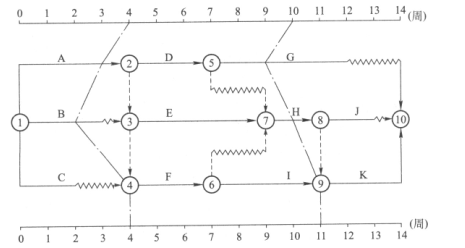

下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进
下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进
最全题库
2022-08-02
45
问题
下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进度如图中前锋线所示,检查结果表明( )。
A、第4周末检查时,工作B拖后2周,但不影响工期B、第4周末检查时,工作A拖后1周,影响工期1周C、第10周末检查时,工作I提前1周,可使工期提前1周D、第10周末检查时,工作G拖后1周,但不影响工期E、在第5~10周内,工作E和工作F的实际进度正常
选项
A、第4周末检查时,工作B拖后2周,但不影响工期
B、第4周末检查时,工作A拖后1周,影响工期1周
C、第10周末检查时,工作I提前1周,可使工期提前1周
D、第10周末检查时,工作G拖后1周,但不影响工期
E、在第5~10周内,工作E和工作F的实际进度正常
答案
BD
解析
2018版教材P140
从第4周的前锋线可知,工作A拖后1周,作为关键工作,影响工期1周。工作B 拖后2周,超过其总时差,影响工期1周,其紧后工作E、F都受影响。从第10周的前锋线可知,工作G拖后1周,未超过总时差,不影响工期。工作H进度正常。工作I提前1周,虽然是关键工作,不能使工期提前1周(请看下面的解释,I虽然提前了,但是H并没有提前)。同时,可以看出第5~10周必然采取了措施,否则工作H不能实现计划目标,工作I甚至超过了计划目标。所以B、D正确。B的总时差为1周,而第4周时延长了2周,所以影响工期1天,E工作势必会受影响的,所以E错误
转载请注明原文地址:https://tihaiku.com/jzgc/1782267.html
本试题收录于:
一级建造师项目管理题库会计365分类
一级建造师项目管理
会计365
相关试题推荐
建设工程项目施工图预算采用定额单价法编制的步骤中,复核的内容包括( )。A.检
已知合同总额为455万元,工程预付款115万元,主要材料、构件所占比重为60%,
不属于建设工程项目总投资中建设投资的是( )。A.土地使用费 B.涨价预备费
关于价值工程的说法,不正确的是( )。A.价值工程旨在提高所研究对象价值的思想
实物量法是依据( )的项目划分及工程量计算规则,先计算出分部分项工程量,然后套
某企业有1台设备,目前的实际价值为38万元,预计残值为2.5万元,第1年的使用费
概算指标是概算定额的扩大与合并,它是以( )为对象来编制的。A.独立的单项工程
在工程经济分析中,影响资金等值的因素有( )。A.资金额度 B.资金发生的时
确定完分包工作内容后,承包商发出分包询价单,分包询价单实际上与工程招标文件基本一
承包方和发包方应在合同条款中,对( )事项进行约定。A.预付工程款的数额、支付
随机试题
NO.1GlobalEnglishCentreGeneralEnglishinallfourskills:listening,speak
Ifapotentialcustomerenjoysyouradvert,theyaremorelikelytobuyyour
Whichisthebesttitleforthispassage?[br]______couldpossiblybeareason
在社会不同发展阶段,教师道德除了反映一般规律的共同要求外,也有一个逐步提高的过程
超过一定规模的危险性较大的分部分项工程专项方案应当由()组织召开专家论证会。A
土石坝的土料压实标准是根据水工设计要求和土料的物理力学特性提出来的,对黏性土用(
处方写苍术应付A.米泔水制苍术B.麸炒苍术C.生苍术D.苍术炭E.以上均可
关于心电图各波段测量方法,错误的一项是A.时间的测量自波的开始部内侧量至波的终止
“团结合作”要求银行业从业人员应当树立理解、信任、合作的团队精神,分享( )。
王某以借款纠纷为由起诉吴某。经审理,法院认为该借款关系不存在,遂向王某作出说明:
最新回复
(
0
)
