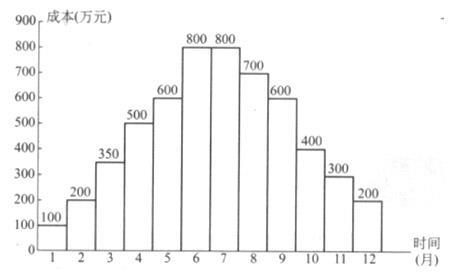

某项目按照施工进度编制了施工成本计划,如下图所示,有关该图的描述,错误的是(

最全题库2022-08-02  46

问题 某项目按照施工进度编制了施工成本计划,如下图所示,有关该图的描述,错误的是(  )。A、该项目前五个月的累计计划支出为1750万元B、该项目本年度的成本计划支出总额为5550万元C、该项目本年度平均每月的计划支出是462.5万元D、该项目前半年平均每月的计划支出是420万元

选项 A、该项目前五个月的累计计划支出为1750万元
B、该项目本年度的成本计划支出总额为5550万元
C、该项目本年度平均每月的计划支出是462.5万元
D、该项目前半年平均每月的计划支出是420万元

答案 D

解析 2018版教材P83
如图,依次计算出项目前五个月的累计支出为1750万元,整个年度的成本计划支出总额为5550万,相应每月的计划支出为5550/12=462.5万元,项目前半年平均每月的计划支出是(1750+800)/6=425。
转载请注明原文地址:https://tihaiku.com/jzgc/1781922.html

最新回复(0)
