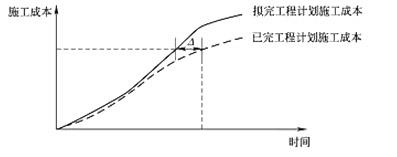

下图中所示为拟完工程和已完工程计划施工成本的比较,图中Δ表示t时刻的( )。
下图中所示为拟完工程和已完工程计划施工成本的比较,图中Δ表示t时刻的( )。
考试题库
2022-08-02
40
问题
下图中所示为拟完工程和已完工程计划施工成本的比较,图中Δ表示t时刻的( )。
A、施工成本节约值B、施工成本增加值C、施工进度滞后值D、施工进度提前量
选项
A、施工成本节约值
B、施工成本增加值
C、施工进度滞后值
D、施工进度提前量
答案
C
解析
2018版教材P96 本试题图中BCWP-BCWS<0,小于0是坏事,所以进度滞后,所以答案是C大家要注意:SV和CV都是在相同的时间内比较,也就是垂直的方向,而不是水平的方向,大家看一下下面的这个图:

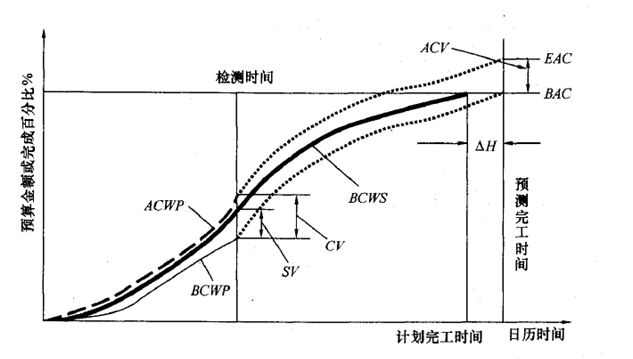

垂直方向上ΔH=BCWP-BCWS<0而水平方向,则表示完成相同的工作(Y轴坐标上的值上相等的),BCWS所需要的时间小于BCWP所需要的时间,则表示已完工作预算费用花费的时间更长一些,所以二者的水平差值,就是施工进度的滞后值。
转载请注明原文地址:https://tihaiku.com/jzgc/1781892.html
本试题收录于:
一级建造师项目管理题库会计365分类
一级建造师项目管理
会计365
相关试题推荐
关于桥梁模板及承重支架的设计与施工的说法,错误的是()。A、模板及支架应具有足够
在预应力混凝土构件制作的后张法张拉的施工中,对预应力筋张拉时,构件混凝土强度应符
钻孔灌注桩施工的主要工序有:埋设护筒、()、()、清底、钢筋笼制作、吊装、灌注水
不属于桥梁上部结构施工技术的是()。A、悬臂施工 B、转体施工 C、换填施工
关于预应力施工的说法,错误的是()A、预应力筋实际伸长值与理论伸长值之差应控制在
转体施工工艺是()。A、脱架→转动→转盘封固→撤锚合龙 B、转动→转盘封固→撤
斜拉桥施工时,在主梁悬梁浇筑或悬臂拼装过程中,确保主梁线形和顺、正确是第一位的,
钻孔灌注桩施工时,导管使用前,要对导管进行检漏和(),以防导管渗漏。A、抗压试验
采用新奥法进行隧道施工的特点是()。A、钢木构件支撑 B、衬砌技术 C、钻爆
采用喷锚技术、监控量测等并与岩石力学理论构成一个体系而形成的隧道施工方法称为()
随机试题
AtachesstournamentinTunisiain1967,BobbyFischer,then24,waspitted
下列关于设备选择和布置的要求,正确的是()。A.对于一般送排风系统,通风机附
用治热陷心包之高热、神昏、谵语,最宜选用的药物是()A.黄连、胡黄连 B
可交换债券和可转换债券的不同之处有()。 ①发行主体不同②转股的股份来源不
炮制后能添阴滋血,抑制其浮阳之性,增强清肝退热功效的饮片是A.盐知母B.醋乳香C
红外测温图像特征判断法,主要适用于()设备。电压致热型$;$电流致热型$;$电
企业发展战略决定了组织结构的不同模式,以产品为中心设立事业部的大型跨国公司,宜采
关于桩周土沉降引起的桩侧负摩阻力和中性点的叙述,下列哪个选项是正确的? (A)
下列关于个人汽车贷款发放的说法,不正确的是()。A.贷款发放时,按照合同要求借
(2013年真题)关于国际工程招标,下列说法中正确的是()。A.投交标书的方式须
最新回复
(
0
)
