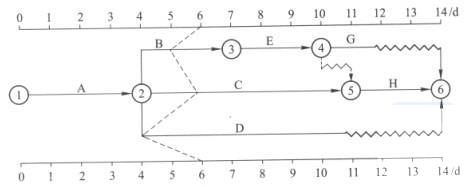

某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示,
某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示,
练习题库
2022-08-02
64
问题
某分部工程双代号时标网络计划执行到第6天结束时,检查其实际进度如下图前锋线所示,下列说法中,正确的有()。
A、工作B的实际进度不影响总工期B、工作C的实际进度正常C、工作D的总时差尚有2dD、工作E的总时差尚有1dE、工作G的总时差尚有1d
选项
A、工作B的实际进度不影响总工期
B、工作C的实际进度正常
C、工作D的总时差尚有2d
D、工作E的总时差尚有1d
E、工作G的总时差尚有1d
答案
ABE
解析
B工作因总时差为2天。检查时进度落后1天,不影响总期。A对。C检查时与计划一致,因此进度正常,B对。G工作因总时间天,但因B工作延误1天,影响一天,因此总时差还有1天。E对。
转载请注明原文地址:https://tihaiku.com/jzgc/1738764.html
本试题收录于:
建设工程项目管理题库会计365分类
建设工程项目管理
会计365
相关试题推荐
()是指期权合约所规定的,期权买方在行使权利时所实际执行的价格。A.市场价格
金融期权交易实际上是一种权利的()让渡。A.双方面有偿 B.单方面有偿 C
()是包含对通货膨胀补偿的利率。A.名义利率 B.实际利率 C.通货膨胀率
名义利率和实际利率的区别可以用下式进行表达()。A.ir=in+p B.ir
关于可转债的回售条款,下面说法正确的是()。A.回售价格根据回售时标的股票市价
关于名义利率和实际利率,以下表述正确的是()。A.当物价不断下降时,名义利率比
已知目前通货膨胀率为2%,投资者要求的债券实际收益率为8%,则该债券的5年期贴现
假设基金A在股、债、货币市场的配置比例为7:2:1,当月的实际收益率为6%,基准
收益率存在名义收益率与()之别。A.实际收益率 B.即期收益率 C.到期收
关于《集合投资计划治理白皮书》中规定了投资者的权利,下列选项中不属于该权利的是(
随机试题
(中国矿业大学2007年试题)TheIndiansrisesoonasitislight,thechildrenrundown
HowtoConquerPublicSpeakingFearⅠ.Publicspeakingisacomm
AtthePradoMuseuminMadridvisitorscanpeerintothepastinanewexhib
______studentwithalittlecommonsenseshouldbeabletoanswerthiseasyque
供应链管理平台移动接入、最佳业务实践报告、供应链管理咨询等服务内容都属于供应链管
甲公司接受乙公司委托开发了一项应用软件,双方没有订立任何书面合同。在此情形下(
评价无症状或轻微症状LVD以及晚期心衰的最佳预后指标是A.BNP B.Pro-
一般城市公共交通线路网的类型有五种,轨道公共交通线路网通常为( )。A.棋盘型
下面是某求助者的SCL_90测验结果: ??单选:下列说法错误的是
2020年7月1日,某企业销售商品领用不单独计价包装物的计划成本为6
最新回复
(
0
)
