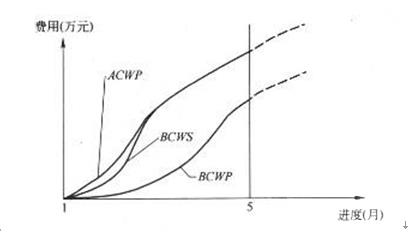

某工程施工至某年5月份底,检查时得下图所示曲线,则有()。 A、费用偏差为

题库2022-08-02  18

问题 某工程施工至某年5月份底,检查时得下图所示曲线,则有()。A、费用偏差为零B、费用偏差为负,费用超支C、进度偏差为零D、进度偏差为负,进度延误E、进度绩效指数为零

选项 A、费用偏差为零
B、费用偏差为负,费用超支
C、进度偏差为零
D、进度偏差为负,进度延误
E、进度绩效指数为零

答案 BD

解析 2018新教材P119由图可见,至5月份底,ACWP与BCWS重叠;BCWP在下方,离ACWP与BCWS的重叠线较远。按赢得值法,费用偏差CV=BCWP-ACWP;进度偏差SV=BCWP-BCWS。据此,费用偏差和进度偏差依然存在,不为零,且均为负,故进度延误,费用超支,故选B、D。绩效指数一般不为零,故不选E。
