题库2022-08-02  18

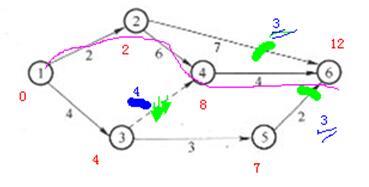

问题 已知某基础工程的双代号网络计划如下,其表达的正确信息有()。A、该计划的计算工期为12天B、工作4-6最早开始时间为4天C、关键线路为1-3-5-6D、工作2-6为非关键工作E、工作3-4为虚工作

选项 A、该计划的计算工期为12天
B、工作4-6最早开始时间为4天
C、关键线路为1-3-5-6
D、工作2-6为非关键工作
E、工作3-4为虚工作

答案 ADE

解析 在本题的双代号网络计划中,关键线路为1-2-4-6(最长的线路);工作2-6不在关键线路上,因此,为非关键工作;关键线路的长度即为该计划的工期12天;工作4-6最早开始时间为2-4工作和1-3工作最早完成时间的最大值,即8天,而不是4天;从图中可以看出,工作3-4用虚线表示,是虚工作。
