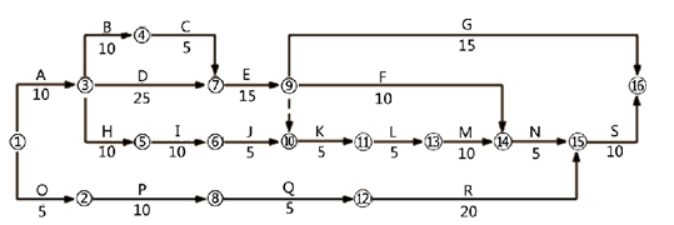

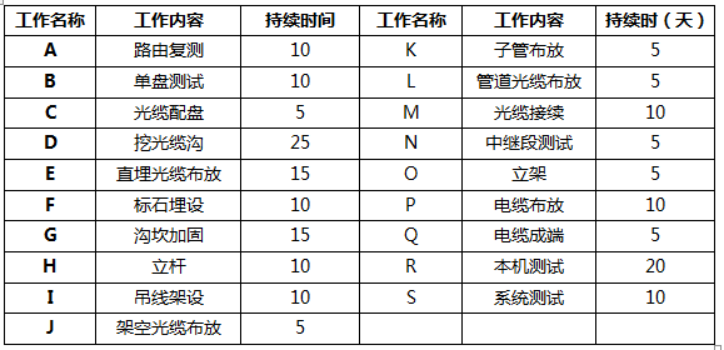

【背景资料】 某传输网工程由光缆线路工程和设备安装工程两部分组成,线路部分包括

admin2022-08-02  68

问题 【背景资料】某传输网工程由光缆线路工程和设备安装工程两部分组成,线路部分包括直埋、架空、管道光缆,其中直埋光缆线路与季节性河流交越(其中施工时为无水季);设备安装工程主要安装DWDM设备。合同约定:建设单位负责采购钢绞线、光缆和设备、塑料子管,办理过河手续及赔补费用。施工单位负责水泥和砂石;工期85天。施工单位提交的初步施工进度网络计划得到建设单位的批准,如图所示;施工过程中发生了如下事件:事件一:开工后建设单位办理过河手续时,水利部门要求另选过河点。施工单位配合选址20个工日,人员误工40个工日。根据新的实施方案,施工单位增加费用7万元,本事件造成挖沟进度延迟7天;坡坎加固时间增加3天。事件二:钢绞线镀锌不合格,需重新采购,误工30个工日,进度延迟5天事件三:塑料子管壁厚不合格,需要更换,误工20个工日,进度延迟2天。事件四:光纤切割刀损坏,影响接续 ,误工10个工日,进度延迟2天。事件五:部分坡坎强度不达标,需重新加固,增加40个工日,增加材料费9000元,进度延迟4天。事件六:建设单位要求施工单位增加人员,使测试工作提前5天完成,增加费用5000元。问题1.按最初计划,计算工期并列出关键工作2.针对上述事件,分别回答施工单位是否能向建设单位提出索赔并说明理由3. 计算本工程中B、E、F、J的六个时间参数。4.假定人工费综合工日单价为100元/日,误工费为50元/日,计算在工程结算时施工单位可得到的补偿费用。5、标石埋设完成后,需要在标石后新增一块直线标石,在之间的第标石后新增一块接头标石,请画出两个新增标石的符号。

选项

答案

解析 1、计算工期:10+25+15+5+5+10+5+10=85关键工作有:A、D、E、K、L、M、N、S2、事件1:可以提出费用索赔和工期索赔。理由:因为变更过河方案办理过河手续是建设单位应该承担的责任;施工单位配合选择和人员误工损失应由建设单位承担;挖沟工作(D)是关键工作,延误7天致总工期超出7天;但沟坎加固工作(G)延长3天,未超过其总时差20天,不影响工期。事件2:可以提出费用索赔,但不能提出工期索赔。理由:钢绞线镀锌不合格是建设单位应该承担责任,且该工作在非关键线路上,但工作(吊线架设I工作)延误5天未超过总时差15天,不会造成工期影响。事件3:可以提出费用索赔和工期索赔。理由:塑料子管不合格为建设单位应该承担的责任;施工单位误工20个工日导致费用增加;且子管布放工作(K)为关键工作,延误2天至工期增加2天。事件4:不可以提出费用索赔和工期索赔。理由:光纤切割刀损坏是施工单位应该承担的责任。事件5:不可以提出费用索赔和工期索赔。理由:坡坎强度不合格是施工单位应承担的责任。事件6:可以提出费用索赔,但不能提出工期索赔。理由:建设单位要求施工单位增加进度,是建设单位应承担的责任,且费用有增加。3、4、事件一:20*100+40*50+70000=74000元事件二:30*50=1500元事件三:20*50=1000元事件四:0元事件五:0元事件六:5000元合计:74000+1500+1000+5000=81500元5、标石埋设完成后,需要在标石后新增一块,分别为:
转载请注明原文地址:https://tihaiku.com/jzgc/165979.html

最新回复(0)
