背景资料: 某施工单位承担了一项密集波分复用(DWDM)传输设备安装工程,采用
背景资料: 某施工单位承担了一项密集波分复用(DWDM)传输设备安装工程,采用
admin
2022-08-02
57
问题

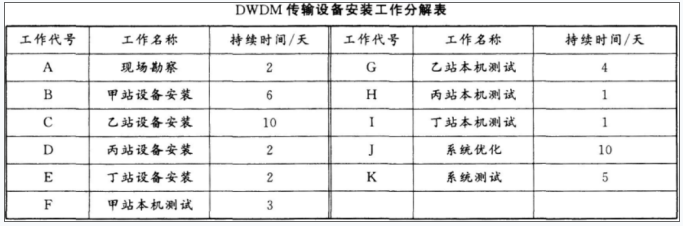

背景资料:某施工单位承担了一项密集波分复用(DWDM)传输设备安装工程,采用包工不包料形式,测试仪表由施工单位提供,工作分解见下表。

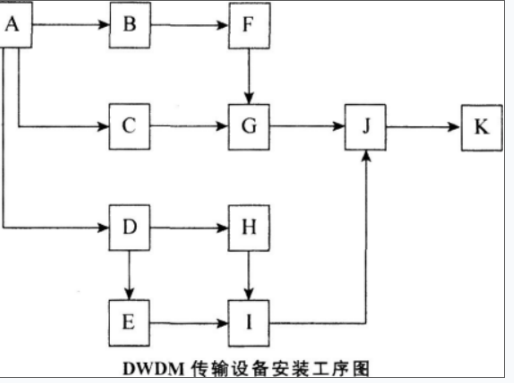

工序安排见下图。
本工程中,甲、乙两站是终端站,丙、丁两站是光放站。工程进行中,发生了以下一些事件:事件一:当施工队伍进入现场准备甲站设备安装时,发现设计的OMU机架位置已被占用,经调查确认,系设计制图时位置画错,需重新安排位置,由此造成误工1天。事件二:乙站设备安装时,发现建设单位采购的设备少一架ODF,经协商确定利用另外一列中的ODF,但需要重新订购光跳线,由此造成误工损失2天。事件三:系统优化即将开始,建设单位告知由于光纤整治未完成,需延时3天。事件四:丁站设备安装和丙站的本机测试均按安排的最早时间如期完成,但当进行到丁站本机测试时,光谱仪出现故障,需送修5天。问题:1.根据工序安排绘出双代号网络计划图,标明工作持续天数。2.指出双代号网络计划图中的关键路径,并计算工期。3.在甲、乙两站的测试中,OTU的哪些测试用到光谱分析仪4.指出四项事故中的直接事故责任单位。5.说明各个事件对工期的影响及原因。6.指出机盘安装的注意事项。
选项
答案
解析

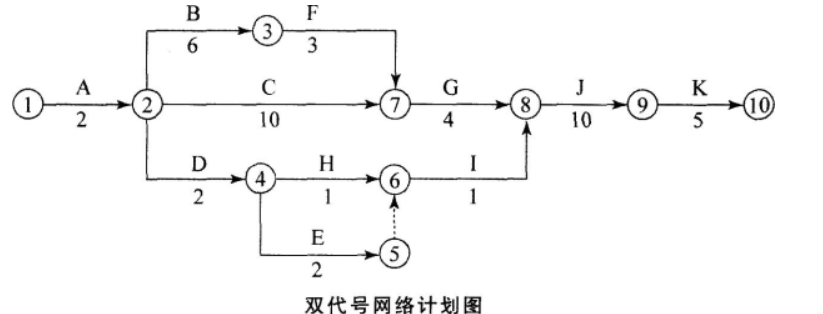

1.双代号网络计划图如下图所示。
2.双代号网络计划图中的关键路径:A→C→G→J→K;计算工期=2+10+4+10+5=31(天)。3.OTU测试中,中心频率与偏离、最小边模抑制比和最大-20 dB带宽测试用到光谱分析仪。4.事件一的直接事故责任单位为设计单位;事件二、事件三为建设单位;事件四为施工单位。5.(1)事件一:不影响工期。原因:B工作误工1天,等于该工作的总时差1天。(2)事件二:影响工期2天。原因:C工作为关键工作,总工期推迟2天。(3)事件三:影响工期3天。原因:J工作为关键工作,总工期推迟3天。(4)事件四:不影响工期。原因:I工作推迟5天,小于该工作的总时差9天。综上,最终实际工期=31+2+3=36(天)。6.机盘安装前应核对机盘的型号是否与现场要求的机盘型号、性能相符。安插时应依据设计中的面板排列图进行,各种机盘要准确无误地插入子架中相应的位置。插盘前必须戴好防静电手环,有手汗者要戴手套。
转载请注明原文地址:https://tihaiku.com/jzgc/165883.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
建立工程造价资料数据库,首要的问题是()。 A.网络化管理 B.工程分类
根据计时贯彻资料得知:每平方米标准砖墙勾缝时间为10min,辅助工作时间占工序
某施工企业积累的资料反映,年均冬雨斯施工增加费开支额为9万元,年均建安产值为1
投标报价前需要收集的信息资料一般包括()。 A.招标人的资信情况B.工
5.在测定规费费率的资料中,不包括()。 A.每万元发承包价格中人工费含量
某施工企业投标报价时确定企业管理费率以人工费为基础计算,据统计资料,该施工企业生
设计概算的编制包括如下几个环节:①收集原始资料;②建设项目总概算的编制;③各项费
据某公司期末会计报表资料显示,主营业务收入为80000元,期初存货100000元
据某公司期末报表资料,期初总资产为100万元,期末总资产为120万元,利润总额为
(2020年真题)某设备目前实际价值为30000元,有关资料如下表所示,则该设备
随机试题
Itisindeedthecasethatcheatingonexamhasbeenseriousatschool.Many
Thelongerthesunshines,(warm)_____theearthis.thewarmer本题考查常用句型“the+比较级
固定消防炮灭火系统主、备电源的切换功能验收要求包括:()A.系统主、备电源处于
患者,男,56岁。肺心病病史6年,前日酒后受凉,发热,咳喘大作,咯吐黄痰,舌暗苔
患者,男性,42岁。间歇性上腹痛3年,有嗳气、返酸、食欲缺乏,冬春季节较常发作。
A.与进餐时间无关,取血测定B.从吃第一口饭时计时,2h取血C.与摄入葡萄糖时间
共用题干 FirstSelf-containedHeartImplant
甲公司是一家汽车生产企业,其生产模式是根据企业收到的订单去生产相应的产品,随着人
某项目对含1%氯化钠的工艺水溶液进行纳滤浓缩除盐,已知除盐水的收率为60%,浓母
男性,26岁,因高热、下肢淤斑10天入院,体查:轻度贫血貌,双下肢有散在淤斑和出
最新回复
(
0
)
