某施工单位承担了一项 5G 移动通信基站设备安装工程。主要包括 AAU 和 BB
某施工单位承担了一项 5G 移动通信基站设备安装工程。主要包括 AAU 和 BB
admin
2022-08-02
54
问题

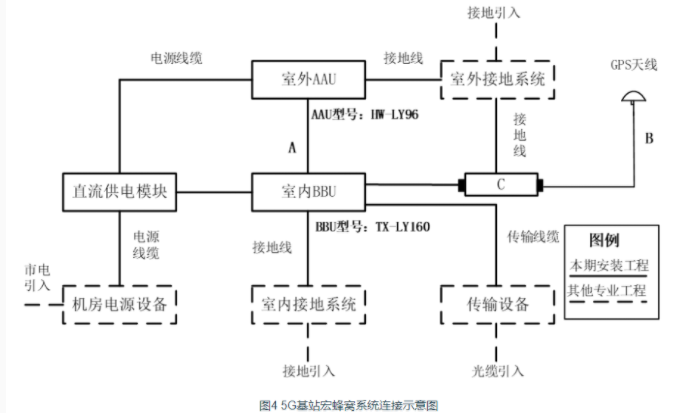

某施工单位承担了一项 5G 移动通信基站设备安装工程。主要包括 AAU 和 BBU 及其配套设备的安装、相关线缆的布放。在拿到施工图设计文件后,项目部一方面安排技术人员对所有站点进行现场复核,一方面组织相关人员参加 5G 技术培训,讲解了 5G 基站宏蜂窝系统连接图,如图 4 所示:
进场施工前,项目部明确了质量要求,以操作规程、作业指导书等作为质量控制的依据,并结合作业队伍的实际情况,把塔上 AAU 设备安装的位置、方向和紧固作为质量控制的重点。基于本期基站多为铁塔公司的共址站点,为保证在用 26、306、46 系统的正常运行,项目部对这个安全控制要点制定了相应的安全防护措施工程进行时,项目部组织了现场检查,发现部分站点接地线滑子制作存在一些质量问题,如压接不实、铜线外露等,要求相应作业班组认真分析并进行整改。问题:1.现场复核中,依据设计图纸需要复核哪些内容?2.指出图 4中线缆A、线缆B和设备C的名称。3.AAU 设备的功能在 4G 系统中由哪些设备实现?为保证安装的 AAU 方向合格,应该关注哪些主要参数?4.工程质量控制的依据还有哪些?5.为保证在用设备正常运行,项目部制定了哪些安全防护措施?6.绘出接地线端子制作不合格的因果分析图。
选项
答案
解析

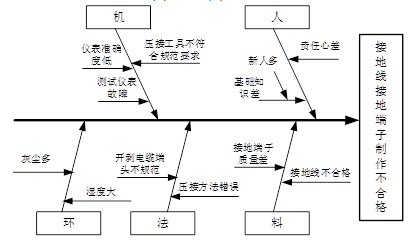

1.设计图纸进行现场复核内容包括:(1)需要安装的设备位置、数量是否准确有效;(2)线缆走向、距离是否准确可行;(3)电源电压、熔断器容量是否满足设计要求;(4)保护接地的位置是否有冗余;(5)防静电地板的高度是否和防振机座的高度相符等。2.A 为跳纤(或光缆)。B 为 GPS 馈线。C 为 GPS 避雷器。3.(1)AAU 设备在 4G 系统中一般由天线+RRU 来实现(2)为保证 AUU 方向合格,应关注以下参数:天线半功率角、天线方位角、俯仰角4.工程质量控制的依据还有:施工规范(2)设计图纸(3)施工技术要求等。5.安全防护措施包括:(1)机房内施工电源割接时,应注意所使用工具的绝缘防护(2)通电前应检查新装设备,在确保新设备电源系统无短路、接地、错接等故障时,确认输入电压正常时,方可进行电源割接工作。(3)在机房内施工时,应采取防尘措施,保持施工现场整洁。(4)禁止触动与施工无关的机房设备。需要用到机房原有设备时,应经机房负责人同意,以机房值班人员为主进行工作。(5)拔插机盘时,应佩戴防静电手环。6.接地线端子制作不合格的因果分析图如下图:
转载请注明原文地址:https://tihaiku.com/jzgc/165861.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
下列概算编制方法中,用于设备及安装工程概算编制的方法是()。A:概算定额法 B
下列工程造价指数中,适合采用综合指数形式表示的是()。A:设备、工器具价格指数
某国产非标准设备原价采用成本计算估价法计算,已知材料费17万元,加工费2万元,辅
下列工程的预算费用,属于建筑工程费的有()。 A.设备基础工程 B.供水
根据我国规行工程造价构成,设备购置费包括的费用有()。 A.达到固定资产标准
某工作的自由时差为1天,总时差为4天。该工作施工期间,因发包人延迟提供工程设备
下列工程造价指数中,属于总指数的有()。 A.间接费指数B.设备、工器具价
固定资产投资中的积极部分包括了()。 A.建安工程费用B.工艺设备购置费
先求出已有同类企业主要设备投资占项目静态投资的比例,然后再估算出拟建项目的主要
(2021年真题)下列设备磨损情形中,属于无形磨损的有()。A.设备使用过
随机试题
TipsonReadingI.Three【T1】phasesofreading【T1】______
[originaltext]M:EnglishLanguageCenter.MayIhelpyou?W:Yes.I’mcallingt
Thelightturnsgreenandthepersoninfrontofyoudoesn’tsteponthegas.
[originaltext]Astronomershavediscoveredapotentiallyhabitableplanetofsim
当防火分区内火灾确认后,应能在5s内联动开启常闭加压送风口和加压送风机,并应开启
A. B. C. D.
下列关于消防应急照明和疏散指示系统灯具配电回路中,符合要求的是()。A.AC2
下列政治信用风险中,不属于短期出口信用保险保险责任的是()。A.进口方开证
2018-51、根据《中华人民共和国固体废物污染环境防治法》,关于危险废物收集、
1某工程原定2013年10月20日竣工,因承包人原因,致使工程延至
最新回复
(
0
)
