某施工单位承接了一项无线网建设工程,包括基站设备安装及部分传输系统建设,监理人员

admin2022-08-02  44

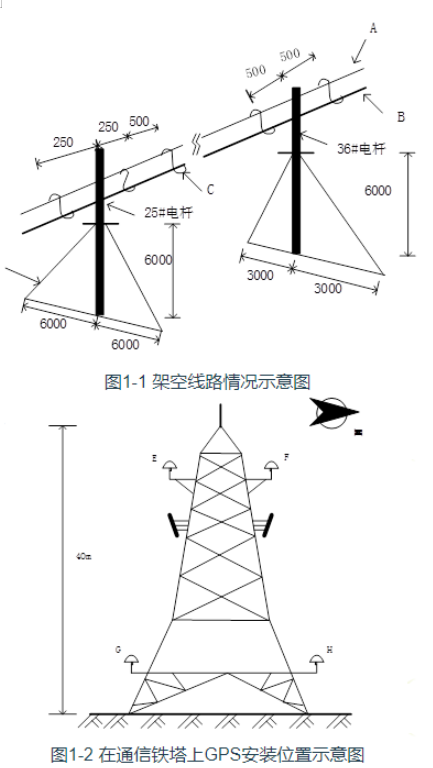

问题 某施工单位承接了一项无线网建设工程,包括基站设备安装及部分传输系统建设,监理人员在检査架空线路时发现一段线路不符合验收规范,如图 1-1 所示,要求施工队整改;检查基站现场时发现不同铁塔站点 GPS 天线安装位置不一致,共有 E、F、G、H 四种位置情形, 如图 1-2 所示,要求施工队整改。工程完工后,某天一个片区无线网络中断,因在保修期内建设单位要求施工单位抢修,施工单位收到通知后,维护班根据经验,带上了机具仪表赶赴现场,初步判断是因市电停电引起的业务中断,测量电源柜供电电压为-43V,网管系统显无线设备和传输设备同时掉电。经维护人员现场发电,设备供电后业务恢复。问题:1.本次抢修携带的机具仪表有哪些?2.写出图 1-1 中 A、B、C、D 代表的材料(构件)名称。3.图 1-1 中的哪些数值不满足规范要求?验收规范要求是什么?4.图 1-2 中安装位置不合格的有哪些?验收规范要求是什么?5.分别写出可能造成设备同时掉电的原因及对应的预防措施。

选项

答案

解析 1.本次抢修携带的机具仪表有:发电机(或汽油发电机)、万用表、钳流表、光功率计、oTDR、光纤熔接机、红光笔、 光源螺丝刀、尖嘴钳、老虎钳、扳手。
2.A:吊线(或钢绞线)。B:光缆。C:挂钩。D:拉线。
3.
(1)36#电杆两侧的光缆挂钩间距为 500mm,不满足规范。
验收规范为:光(电)缆在电杆两侧的第一只挂钩应各距电杆 250mm,允许偏差±20mm。
(2)36#电杆 2 个拉线入上点的位置距电杆的距离(拉距)为 3000mm,高度为 6000mm,距高比=3000/6000=0.5,不满足规范。
验收规范为:标称距高比为 1,落地拉线受地形所限,距高比不得小于 0.75,不得大于1.25。
4.
不合格位置:E、F、H
验收规范:
(1)GPS 天线应安装在铁塔的南侧。
(2)GPS 天线距离铁塔应尽量远,至少 2 米。
(3)GPS 天线不要架设太高,应保证线缆的长度尽量短。
5.设备可能同时掉电的原因:无线设备和传输设备接在同一个二次下电端子上。当市电停电时引起开关电源不工作,蓄电池组单独放电向负载供电。当蓄电池组端电压到达开关电源? ?设置的二次下电电压值(-43v)时,直流接触器动作,同时断开基站和传输设备。造成设备同时掉电。
预防措施:将基站设备连接在一次下电端,传输设备连接到二次下电端。同时,加强故障工单管控,市电停电时,及时安排维护人员发电。加强蓄电池维护,确保满足后备需要。
转载请注明原文地址:https://tihaiku.com/jzgc/165858.html

最新回复(0)
