某施工单位在东南沿海某省建设一干线传输线路工程,包括直埋光缆线路、波分设备安装。

admin2022-08-02  40

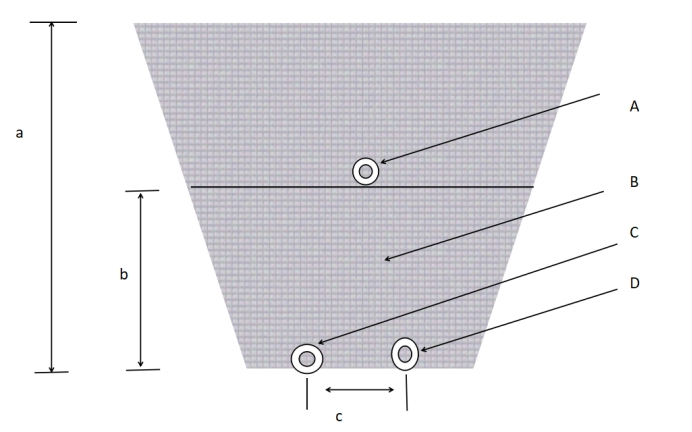

问题 某施工单位在东南沿海某省建设一干线传输线路工程,包括直埋光缆线路、波分设备安装。部分线路同沟敷设一本地网光缆,开工前,项目部将工程分解为路由复测、开箱检验、单盘测试、机架设备安装、走线架安装、光纤布放、缆沟回填、误码测试、光缆配盘、埋设标石、电源线敷设及成端、中继段测试、传输系统优化、信噪比测试、光缆成端、本机测试、工程验收等17个工序。施工中硬土空旷区光缆埋设图如图所示,施工作业人员在光缆熔接过程中,采用熔接机监测光缆接续情况,熔接机屏幕显示如图2所示。在测试阶段,对波分设备信噪比进行测试,信噪比测试图如图3所示。问题: 1.图1中a、b、c的最小值是多少?A、B、C、D分别代表什么 2.指出图2中异常情况的图序号,并说明如何处理。 3.按施工顺序选出设备安装调试的专业工序 4.指出图3中纵轴、横轴的单位及使用仪表名称。

选项

答案

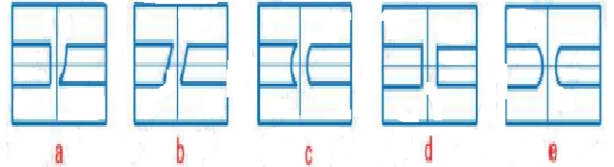

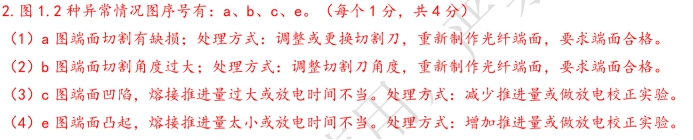

解析 1.a、b、c的最小值分别是1200mm、300mm、100mm A、B、C、D分别代表排流线、细土(沙土)、新敷设光缆、本地网光缆 解析: 光(电)缆沟回填土时,应先回填3000mm厚的碎土或细土,并应人工踏平;石质 沟应在敷设前、后铺 100mm 厚碎土或细土;待安装完其他配套设施(排流线、红砖、盖板等)后 ,再继续回填土,每回填3000mm应夯实一次;第一次回填时,严禁用铁锹、镐等锐利工具接触光缆,以免损伤光缆。解析:实物操作题目,需要实际工作经验 3.开箱检验----走线架安装---机架设备安装----电源线敷设及成端----光纤布放---本机测试--信噪比测试------误码测试------传输系统优化--------工程验收 解析:设备安装工程的施工顺序:施工现场准备― 器材检验---安装走线槽(架〉―抗震基座的制作安装-----机架、设备的安装― 电源线的布放―信号线缆的布放―加电―本机测试—系统测试—竣工资料的编制―工程验收 4.纵轴单位为dBm  横轴单位为nm   使用仪表为光谱分析仪 解析:实物操作题目,需要实际工作经验
