首页
登录
建筑工程
1.背景 某项目部负责某本地网直埋光缆线路环网工程的施工,合同规定采用包工不包
1.背景 某项目部负责某本地网直埋光缆线路环网工程的施工,合同规定采用包工不包
admin
2022-08-02
38
问题

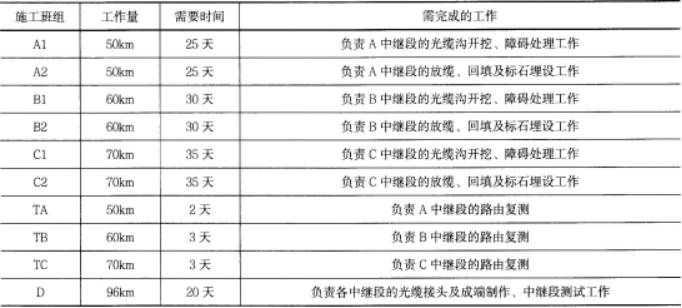

1.背景某项目部负责某本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的方式承包,工程的路由报建工作已由建设单位完成,工程定于4月15日开工,工期37天。工程包括三个中继段,A中继段长50km,B中继段长60km,C中继段长70km,三个中继段首尾相连构成一个环形网结构。项目部将三个中继段均分为两个作业组进行流水作业;每个中继段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km;三个中继段的路由复测工作分别由TA、TB、TC三个作业组完成。光缆盘长为标准盘长2km。由于施工单位只能为项目部配备一套测试仪表及一台熔接设备,因此项目部安排三个中继段的接续测试工作均由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作见下表。
2.问题(1)本工程的各项主要工作的顺序应如何排列(2)说明光缆接头和成端制作两项工作的先后顺序。(3)说明本工程中项目部的工作分解步骤。(4)本工程项目部采用流水作业法是否合适说明流水作业应具备的条件。(5)在考虑工序搭接的情况下,如果要求工期最短(时间按整天考虑)、费用最低,请绘制本工程包含放缆回填及埋设标石、路由复测、接续及测试、挖沟及障碍处理的横道图。(6)如果时间按整天考虑,各中继段的作业组正常施工,在考虑流水作业的情况下,针对A中继段画出双代号网络图(假设A中继段光缆接续测试需要6天)。(7)影响本工程进度的因素可能有哪些(8)在施工过程中,项目部应如何控制工程进度(9)如果进度延误,项目部应如何对工程进度进行调整
选项
答案
解析

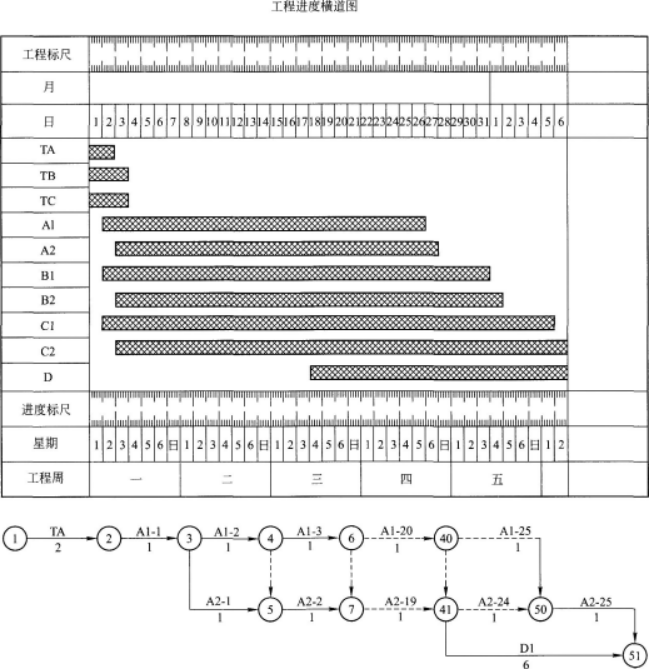

(1)本工程各项主要工作的排列顺序为:路由复测——挖沟及处理障碍—放缆一回填及标石埋设——接续(光缆接续、成端制作)—中继段测试——整理(汇总)竣工资料。(2)对于光缆接头及成端制作,按照不同的施工条件、不同的监测方式,可以将接头制作放在前边,也可以将成端制作放在前边。如果ODF架已经安装完毕、局端光缆已经敷设完成时,可先进行成端制作,然后采用单向法对光缆接头进行监测,此时也可以采用双向法对每个光缆接头进行双向监测。当局端光缆不具备施工条件时,只能先进行光缆接头制作,采用双向监测法监测,最后待具备条件时再完成光缆成端制作工作。(3)项目部首先将此工程分解为三个中继段,然后将每个中继段的工作进一步分解为路由复测、挖沟及处理障碍、放缆回填及标石埋设、光缆接续及全程测试等项工作。(4)本工程项目部采用流水作业法合适。采用流水作业法的条件是:①可以把工程的施工分为若干个过程,每个过程分别由固定的作业队负责完成。②可以把工程划分为劳动量大致相等的施工段(也称流水段)。③各作业段施工持续的时间相近。④各作业队按一定的施工工艺要求配备必要的施工资源,依次性地、连续性地由一个施工段转移到另一个施工段,反复地完成同类工作。⑤各作业队完成各施工过程的时间可以适当地搭接起来。(5)在考虑工序搭接的情况下,要求工期最短(时间按整天考虑)、费用最低,绘制的本工程包含路由复测、挖沟及障碍处理、放缆回填及埋设标石、接续及测试的横道图如下。(6)如果时间按整天考虑,各中继段的作业组正常施工,在考虑流水作业的情况下,A组的工作可以分解为A1-n(A中继段第一作业组第n天的工作)、A2-n(A中继段第二作业组第n天的工作);当A中继段光缆接续、测试需要的时间D1=6天时,A中继段的双代号网络图如下图。(7)影响本工程进度的可能因素有外部因素和施工单位的内部影响因素。①外部因素有:建设单位的配套机房未建好;材料不能按时到货或到货材料有质量问题;施工单位得不到急需的建设资金;建设单位不能及时提供满足要求的施工图设计;政府的重要会议、大型活动、重要节假日禁止施工;交通不便;当地居民阻止施工等。
②施工单位的内部影响因素有:对突发情况应对不力;为工程配备的熔接设备和仪表不能满足工程的需要;投入的技术力量不能满足工程需要,如光缆接续人员技术不熟,生手太多;施工过程中,因质量问题造成大量返工;施工现场资金紧缺;施工过程中发生安全事故等。(8)项目部在进行进度控制时,应按照事前、事中、事后的过程方法工作。项目部应在施工准备阶段编制出工程项目进度计划。在施工过程中应将此计划落实下去,要求现场作业班组按照此计划安排施工;施工过程中,项目部还应对工程进度实行动态控制,检查实际进度与计划进度的偏差,发现偏差应及时分析原因,采取相应的纠正措施,保证工程项目在合同规定的工期内完成。(9)如果施工进度延误,项目部应通过分析延误进度的原因,找出调整进度的方法。在调整进度时,可考虑下列方法,调整进度偏差时还应考虑调整成本:①及时消除影响进度的因素;②增加施工人员或延长施工人员的劳动时间;③增加施工机具、设备、仪表或倒班作业;④改变某些工作间的逻辑关系;⑤缩短某些工作的持续时间。
转载请注明原文地址:https://tihaiku.com/jzgc/165527.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
某单位工程由甲、乙、丙和丁4个分部工程组成,相关数据如下表,运用价值工程原理判断
关于设备安装工程概算审查内容的说法,正确的有()。A.审查编制依据的合法性
下列施工企业的各项支出中,在财务会计核算时应作为资本性支出的有()。A.新
根据《建设工程施工合同(示范文本)》,关于承包人索赔的说法,正确的有()。
《建设工程工程量清单计价规范》中分部分项工程的综合单价除包括人、料、机费用外,还
分部分项工程项目清单中项目特征描述通常包括()A.项目的管理模式 B.项
按《建设工程施工合同(示范文本)》,已标价工程量清单中无相同项目及类似项目单价的
由于发包人设计变更原因导致承包人未按期竣工,需对原约定竣工日期后继续施工的工程进
已知招标工程量清单中土方工程量为2000m3,某投标人根据施工方案确定的土方工程
某施工项目有四个可选择的技术方案,其效果相同。方案一需要投资240万元,年生产成
随机试题
A—InternationalLogisticsB—DistributionChannelsC—GlobalMarketingD—ExcessCa
Thepracticeofexchangingforeigncurrencycanvarybycountry.Inonecount
[originaltext]DuringtheChristmasshoppingrushinLondon,aninteresting
计算机中的所有信息都是以()的形式存储在机器内部的。A.字符 B.二进制编码
A. B. C. D.
知识产权公共服务的基础是()。A.咨询服务 B.信息服务 C.展示
对计算企业自由现金流量的说法,错误的有( )。 Ⅰ.不考虑所得税率 Ⅱ.考
2015年江苏、浙江、江西三省的税收收入平均增速是:A.8.0% B
估算成本可采用的工具包括( )。A.专家判断 B.类比估算 C.参数估算
患者神昏谵语,身热烦躁,痰盛气粗,舌红苔黄垢腻,脉滑数。治宜首选A.安宫牛黄丸
最新回复
(
0
)
